Change to English , . . . . . . . . . return to main page . . . .Mein Politblog. . .
multiwords.de Besucherzahl

Das KfW 55 Effizienzhaus


Die Umrundung der letzte Kurve vor dem Zielsprint, 4. April, 2023.
Der Faßadenputz ist mit allen Schichten vollständig, vier Photovoltaikmodule vertikal an der Südmauer montiert, und der Estrichboden fertig aber die Legung der Bodenfliesen wartet eiFfindnen Lauf der Wärmepumpe wegen der Thermodynamik im Boden.

Vier Photovoltaikmodule sind vertikal an der Südmauer des Hauses waren ursprünglich für Montage über der Terrasse dort gedacht. Aber die PV-Stromproduktion im Winter 2022/23 hat sich als so niedrig erwiesen, dass ich mich für die vertikale Montage an der Südmauer entschied, um mehr von der schwachen Stromausbeutung von der niedrigen Wintersonne zu gewinnen, und setzte sie in Serienverbindung mit der unteren 12er Relhe von Modulen auf dem Dach. Im Teilschatten der Regenrinne produzierten sie den ganze Sommer lang kaum mehr Strom zusammen mit der unteren Reihe zusammen als die obere Reihe allein, aber bis Ende September konnte ein Unterschied von bis zu 550 Watt zwischen den beiden Reihen auf den beiden Wechselrichtern beobachtet werden. Die erste wirkliche Testprobe kam nach der ersten wintrigen Nacht 25./26. November, als der Merkur unter 0° C fiel und 1 cm Schnee auf dem Dach hinterließ. Es war grau bis 10 Uhr morgens danach als die Sonne endlich strahlen konnte, und meine vertikal stramm wie Kadetten stehenden PV Module sendeten ihren Aufweckruf durch die untere Reihe auf dem Dach. Bis 11:30 Uhr hatten sichmeine Kadetten und die untere Reihe bereits zur 4039 Watt produktion aufgewärmt, während sich die zitternde Oberreihe erst zu nur 1049 Watt aufraffen konnte. Das Resultat übertraf bei weitem meine Erwartungen, weil ich nicht damit gerechnet hatte, dass die vertikalen Module Wärme zu den Dachmodulen bringen würden und den Schnee schneller schmelzen als auf der anderen Reihe.

Vorwort.
Mein Pakt mit dem Sensemann

Nach Jahrzehnten gesundheitsschädlicher Schreibtischtäterei auf der Tretmühle der Existenzbestreitung, war es lange an der Zeit für ein Fitnessprogramm. Meine Schreibtisch Gesundheitssünden hatte gelegentliche Schwindelanfälle verursacht, also im Herbst 2015 begann ich Arbeit im Leipzig Wallbreaker Baseballpark, wo mein Sohn, Nathaniel, mit der Hardballmannschft spielte. Hinter der Backstop des Softballfeldes gab es einen überwachsenen Hügel von Erde und Bauschütt aus den Tagen als das ganze Feld ein Abfallort war. Also entschied ich mich, den Hügel in Stufen zu ebnen die gemäht werden könnten, um daraus eine Erdtribüne zu machen, was meine tägliche Arbeit wurde. So bis zum Zeitpunkt als wir ein Grundstück für meine Arbeit erwerben konnten, hatte ich 4 kg abgenommen und fühlte mich ziemlich wohl.

Die schwere Arbeit war ziemlich wirksam gegen die Auswirkungen von Diabetes und hielt den Sensemann auf Abstand, besser gesagt: jeden Tag den ich ausgehe und durch Arbeit ins Schwitzen komme, ist ein Tag, den der Sensemann nicht von der Liste meiner verleiben Tage streichen darf.

Die schwere Arbeit erwies als sehr zuträglich, aber nur Gesundheitsvorteile von schwerer Arbeit hat einen begrenzten Anreiz. Also was könnte besser sein als endlich ein Haus für uns zu bauen.

Sehr früh in den Zeiten des Klimawandels war ich schon aktiv bei der grünen Partei, also gab es hinsichtlich der erneuerbaren Energie, Heizungseffizienz, Wasserkonservierung, Erzielung von so viel bezahlberem Wohnraum wie möglich, die Nutzung der Erdoberfl¨,che so vielfältig und so flexibel wie möglich zu machen, optimal zu begrünen, und die Landnutzung füe alle diese zu optimieren.

Dafür gab es viel einzuplannen, und sehr viel herumzuschauen, um dies mit begrenzten Mitteln zu schaffen, ganz zu schweigen die Angst, dass ich m&uouml;glichweise nicht leben würde, um die Vollendung zu sehen. Aber der Weg ist das Ziel.

Kapital I. Grundstückserwerb und Bauvorbereitung.

Meine Ehefrau, Bogumila, kam nach langer Suche 2007 in Vollbeschäftigung und wurde danach ein paar mal befördert, also gelang es uns endlich, ein wenig Geld zu sparen. Endlich gelang es uns auch noch genug Geld zusammenzukratzen, um nach einem Baugrund umzuschauen. Wir wollten etwas in Leipzig kaufen, aber Baufirmen schnappten absolut alles auf, sobald es angeboten wurde, und die Preise stiegen ständig sprunghaft bis 500 Euros pro Quadratmeter bald als Schnä:ppcen angesehen wurde.

Endlich in 2018, gelang es mir, ein Angebot außerhalb der Stadt aber nur 13 km nördlich vom Zentrum nahe der B2 ausfindig zu machen und tatsächlich einen Termin beim Notar zu bekommen, wo wir 424 grüne Scheine auszählten, um einen unterschrift für 473 Quadratmeter Erdoberfläche voll ershclossenen zu bekommen, ehe ein anderer Geier es wegschnappen konnte. Der Eigentümer hatte dort 3 andere Parzellen im Angebot, worauf ebensoviele fertige H&aml;user standen, ehe ich mit dem Kelleraushub beginnen konnte, weil deren Käfer alle Generalbauunternehmer für schlüßelfertige Projekte und komplette Finanzierungen organisieren konnten, während wir auf einer Schritt für Schritt Zahlungsbasis mit möglichst viel do-it-yourself arbeiten mussten. Denn die Finanzen für einen fertigen Bau noch lange nur ein Traum bleiben würde.

Die Regierung bietet zwar Zuschüsse für Effizienzhäuser und für die Installierung von Photovoltaik- und Stromspeichersysteme und Wärmpumpen Heizungen, jedoch alle mit jährlichen Änderungen und un%uuml;berschauberen Bedingungen. Also mit rund 50.000 Euros verfügbar braucht man einen Energieberater, der auf dem Laufenden ist, um einen durch die Prozedur zu führen. Der Nachteil ist, dass das Geld 6 Monate nach der Fertigstellung ausgezahlt wird. Also gibt es keine Hilfe bis lange nach Fertigstellung. Offensichtlich gibt es keine Absicht den Armen zu helfen, aber dafür den reichen umsomehr, die einen Bau vorfinanzieren können.

Die Sozialstaatlichkeit und Verfassungsmäßigkeit dieser Regelung wird nicht angefochten, weil die Armen kein Geld haben, um Klage dagegen zu erheben.

Insbesondere daran auszusetzen ist, das Baumaßnahmen in DIY nicht bezuschusst werden. Ein Sozialstaat müsste eigentlich, eher die Anschaffung der Baumaterialien für DIY bezuschüssen und nicht ausschließlich Baufirmen.

Kapital II Der Anfang.

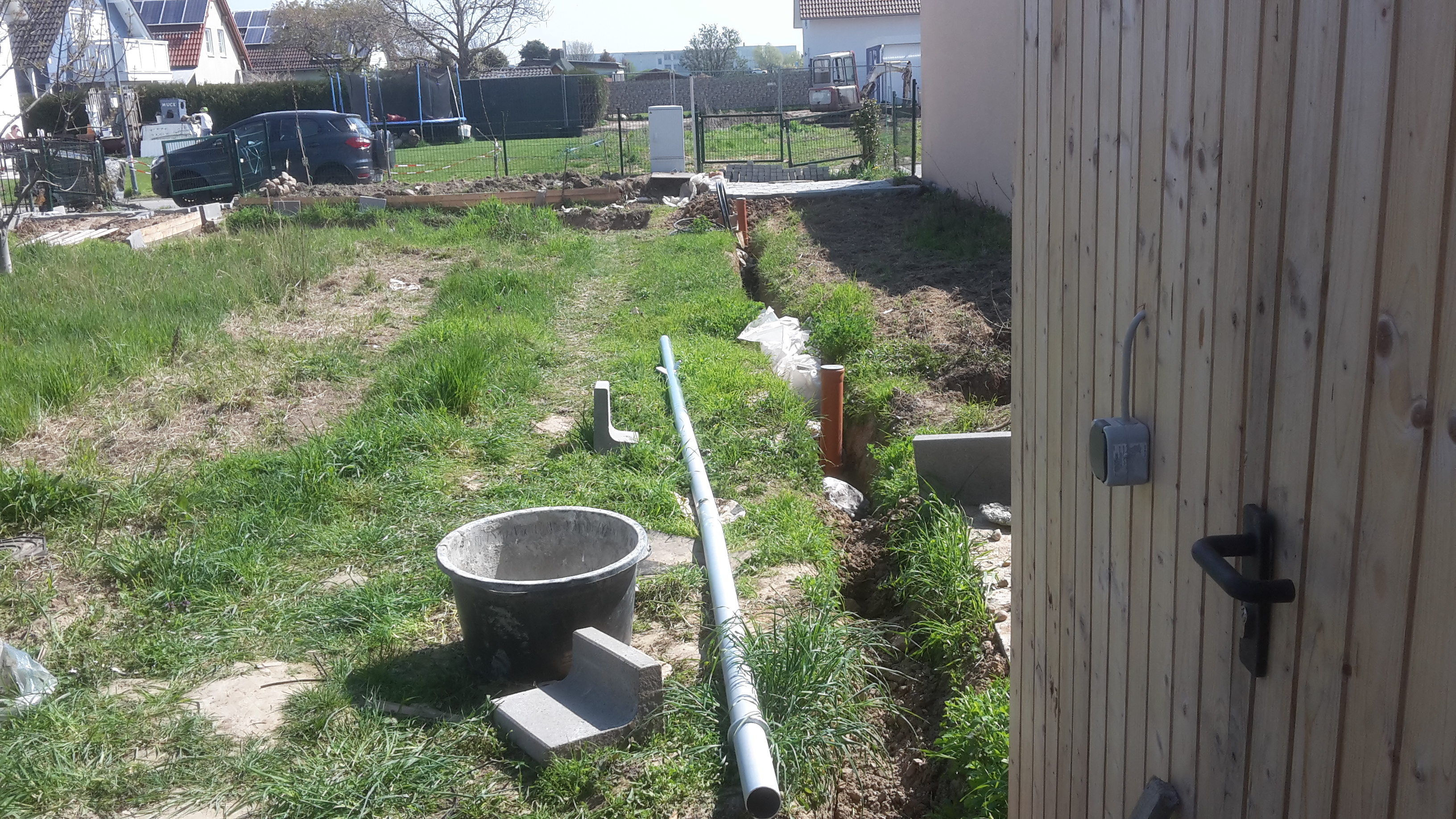

Das Erste auf der Agenda nach dem Grunst&uum;ckskauf in März 2018 war der Bau eines Gartenhauses zur Lagerung von Werkzeugen zu bauen. Mit einer Regenrinne und Tank wurde es rasch mit dem nötigen Regenwasser für Beton versorgt.

Der Anschluss eines Kanalrohrs wurde vom Kanalschacht zum Platz verlängert, wo das Rohr durch die Kellermauer zum Heizraum geführt werden sollte, und dann weiter zum Gartenhaus, um sanitäre Einrichtungen während der Bauzeit zu haben. Aber andere Arbeiten verzögerten diesen Ausbau. Das Gartenhaus sollte auch als Stromstation für den PV Wechselrichter, Stromspeicher und eine Inselschaltung im Falle einer Stromstö:rung im öffentlichen Netz dienen.

So kamen die Verlängerung des Wasserrohrs, wie auch die Verlegung eines stärkeren Stromkabels über dem Abflussrohr zum Gartenhaus und zurück zur Stelle der Eingänge zum künftigen Haus.

Während dieser Zeit war ich auch mit den Plänen bschäftigt, um dem Architkten zu zeigen, genau was ich wollte.

Ein Hause mit 7 French Doors und 7 großen Fenstern auf der Ost-, Süd- und Westseiten kann vielen Pflantzen den besten Lebensraum bieten. Und Zimmer mit einem eigenen Badezimmer ermöglichen eine flexiblere Nutzung durch evtl. Vermietung. Denn wer weiß jetzt, was nachher kommt. Das Treppenhaus, Eingang und die Badezimmer sollten auf der Nordseite sein, da sie direkte Sonne nicht brauchen.

Das Dach musste ohne Fenster, Ventilkationsrohre und Kamine auf der Südseite gebaut werden, damit soviele Photovoltaikmodule wie möglich installiert werden konnten.

Drei Masten für Mikrowindkraftanlagen sollten auf der Nordseite in Firstnähe montiert werden k¨:nnen. Die Baugenehmigungsantrag f¨r diese konnte nicht gleichzeitig mit dem f¨r den Hausbau gestellt werden, weil beide Anträge hätten abgelehnt werden k&oml;nnen.

Kapital III Öffentliche Anschüsse.

Der Stromzählerrgehäse kam in Oktober 2018 und der Zähler gleichdanach, also hatte das Gartenhaus eine Stroversorgung schon im folgenden November. Die 10 PV-Module mit einer jährlichen Stromproduktion bis ca. 3500 kWh wurden im März 2019 montiert. Und die Stromproduktion begann ab dem folgenden 2. April.

In Deutschland, niemand über 70 mit einem, mäßigen Einkommen kann ein Bankdarlehen für einen Haubau bekommen, also musste ich soviel selbst machen, wie ich konnte, und darauf warten, dass Geld für den Materialeinkauf einzutröpfeln sowie für die Bezahlung von allen Arbeiten, die ich selbst nicht machen konnte.

Der Plan für das Grundstück war, ein Effizienzhaus mit wenig Enerieverbrauch zu bauen, das mit einer Wärmepumpe beheizt wird und möglichst autark mit photovoltaischer Verströmung und Windenergie funktioniert.

Dann wurde meinen ersten Planentwurf angefertigt, aber der Nachbar auf der Nordseite weigerte sich den Plan mit einem 25° Pultdach ohne 2. OG anzuschauen oder zuzustimmen. Dies kostete eine nochmalige Plangebühr neben der Halbierung der Anzahl der PV-Module. Also um alle Bauvorschriften einzuhalten und die Notwendikeit nachbarlicher Zustimmung auszuschliessen, musste ich eine 10 % kleinere Fläche bebauen und einen Satteldach bauen. Nicht nötig war es das Dach in 2 m Höhe der Mauer im ersten OG zu beginnen, und kein Kniestock war im DG erlaubt, also konnte eine Betondecke über dem ersten OG gebaut werden, was die verlorene Bebauungsfläche wieder ausgeglichen hat. So trat mein Architekten wieder an sein Reißbrett und entwarf das größt und höchst mögliche Haus erlaubt gemä:ß Bebaungsplan und Bauordnung, welch die Zustimmung von nachbaren nicht erforderte. Eine 45° Dachneigung oberhalb dem 1. OG wäre noch erlaubt gewesen, aber ich habe die Mindestneigung von 35° gewählt, um den Ärger des Nachbarn zu minimieren. die zwei Räume im 2ten OG davon haben mehr als zweimal soviel Wohnfläche gebracht als im EG und 1. OG verloren gingen. Aber die zusätzlichen PV-Module, die der sturre Nachbar im Summer 2021 montlieren ließ, bekamen im Winter 2022/23 keine Sonne mehr, obwohl es mir gelang, eine halbe Reihe von Betonsteinen im Kellergeschoß und eine ganze Reihe von Porotonbausteinen im 1. OG und 10° der zulassen Satteldachheigung wegließ = 1 m genehmigter bzw. genehmigungs fähige Bauhöhe. Für die MicroWKAs war dies zusätzliche Höhe sehr zu empfehlen und hätte ein paar Quadratmeter mehr Wohnfläche gebracht.

Da wir den gleichen gesprächigen PV-Lieferanten haben, der auch in unserer Straße wohnt, bin ich sicher, dass er darüber informiert wurde. Diesbezüglich habe ich nichts mehr gehört, und es gibt nichts, was den ruhigen Blick vom Ostzimmer in der 7 m Höhe des 2. OG des höchsten Hauses weit und breit auf die Staße hinab beeintr&achtigt, während er mit seinem Hund vorbei läuft.

Kapital IV Die schwere Arbeit bringt die Kraft zur Durchhaltung.

Während der zweite satz von Pläen noch angefertigt wurde, habe die sehr lehmhaltige Erdoberschicht aufgegraben und mit Schubkarre zu hinteren grenze gebracht und zu einem langen ca. 2 m hohen Hügel aufgehäuft. Dabei habe ich alle Steine sorgfältig ausgetrennt und einen kleineren Steinhaufen angesammelt. Denn diese sehr unterschiedlich gefärbten Steine sollte für die Oberfläche "des Picassos der Einfahrten" bilden.

Diese Arbeit erleichtete mich um 4 kg und brachte noch mehr Muskelkraft neben einer Reduzierung des Krampfaderproblem in meinem linken Bein. Aber meine Arteriologin war immer noch scharf darauf die Venen mit Plastikschläuchen zu ersetzen.

Als die Oberschicht abgeräumt war und die Ausgrabung händisch noch weiter in die Tiefe gegangen war, konnte der Bauplan in Dezember 2019 endlich eingereicht werden.

Ende Januar 2020 kam die Rückmeldung vom Landratsamt, dass mein Bauvorhaben nicht genehmigt werden konnte, weil die freie Zufahrt zum Grundstück nicht gewährleistet war. Das Referat wurde nehmlich nach Genehmigung der 12 anderen Bauvorhaben in der Straße von einem neuen Referenten übernommen. Dieser entdeckte, dass die Gemeinde Krostitz gut zehn Jahre früher die Übernahme des Eigentums an der fertigen Straße wegen Mängel bei der Bauausführung (unzureichender Wendeplatz am Ende) abgelehnt hatte. Vermutlich trieb dies den ursprünglichen Entwickler in die Insolvenz. Also gab es keine öffentliche Strße und deshalb kein Zufahrsrecht. Die Insolvenz wurde nach der sonstigen Liquidation des Gesellschaftsvermögens abgeschlossen und die Gesellschaft im Handelregister geloschen. Keine der ü,brigen 12 Hausbauer wurden von diese Einwand konfrontiert: ich war der einzige "glückliche". Nach Löschung der liquidierten Eigentümerin im Handelsregister gehörte die Straße niemandem, also schrieb ich an das Landregisteramt und Erklärte die Aneignung der landparzelle, wo es keine Anfreundung zu dieser Idee gab.
Aber die Gemeinde Erkannte die unmögliche Situation und entschied sich endlch das Land doch noch anzueignen.
Also nach 5 monatiger Verzögerung wurde mein Plan endlich in Mai 2020 genehmigt.

Das Bild zeigt den den Forschitt bis Mitte August 2020.

Kapital V. Die Kelleraushebung und die Wärmekollektorrohre.

Mit der Bauerlaubnis in der Hand und die oberen Bodenschich abgeräumt in May 2020, dauerte einen Monat eine Baufirma zu finden, die berit war, einen Keller mit vorgefertigten Kellermauern zu bauern. Aber sie machten keine Aushebungsarbeiten selbst und dafür einen Spezialisten vor. Dies konnte einen Termin für den Beginn zum Ende August zusagen. Aber als dieses Datum näherte, und er sich nicht für eine Besichtigung zurück meldete, meiteter ich einen Bagger an, borgte einen Anhänger aus und begann mit der Abtransport der lehmhaltigen Erde zur nahegelegenen Depot und lagerte soviel Sand wie möglich auf der Rückseite des Grunstücks .

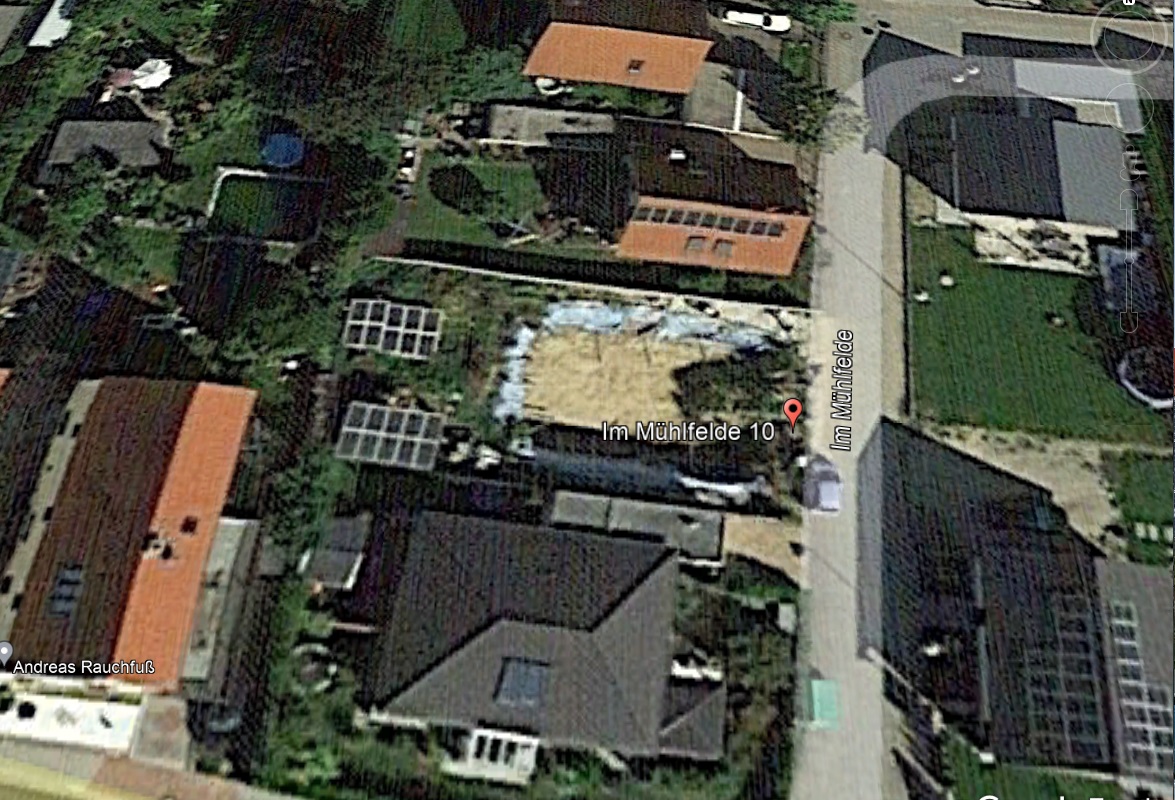

Oktober 2020: ein sandiger Lehmhaltige Boden mit Graben und herausragenden Wärmekollektorrohren. Die West- und Südseiten sind mit blauen Plastikfolien abgedekt, um sie trocken und sicher zu halten.

Nach zwei Wochen hatte eine Tiefe von 2.9 m erreicht, wo es mehr Sand als Lehm gab, und ich begann den Boden zu Ebnen, Dann informierte ich meine Baufirma, dass sie mit dem Kellerbau beginnen konnte. In der Zwischenzeit hatte eins ihrer beiden authorisierten Bauleiter angeblich gekündigt, oder...?
In den folgenden 12 Monaten wurde nach und nach einiges klar:

Zu Schwierigkeiten mit der Baugenehmigung kamen diejenigen von dem Bebauungsplann für die Siedlung und von den Dimensionen des Grundstücks, welche eine heikle Plannung und Ausführung des Baus diktatierten. Das Grundst&uum,;ck war nur 13.56 m breit entlang der Strße, was nicht nur einen 3 m Abstand von der Straße and der Ostseite erforderte. sondern auch einen 3 m Abstand von beiden Nachbar zum Norden und Süden erforderte. Ein straßenseiter Eingang hätte wenig Platz für ein Ostzimmer im EG übrig gelassen und einen langen Gang zur Hausmitte auf der Nordseite zum Treppenhaus erfordert, um ein größes Ostzimmer im 1. OG zu ermöglichen. Also musste der Eingang mitten auf der Nordseite sein um Flächenverlust für Eingang und Treppenhaus zu minimieren und einen optimalen Lichteinlaß auf Ost-, Süd- und Westseiten zu ermöglichen.

Der Kellerbau zog nachher einen unerwarteten Albtraum nach sich, weil Bausicherheitsregeln eine Böschsneigung von 45°, was jegliche Bewegung an der Nord- und Südseiten ausgeschloßen hätte und die Aufstellung eines Krans an der Ostseite tatsächlich ausgeschloßen hat.

Die Straße ist nur 6 m breit, und alle Nachbaren haben ihre Zäune vorschriftswidrig direkt an der Straße gebaut, unstatt den vorgeschriebenen Abstand von 0,5 m einzuhalten.
Also gab es keinen Platz dort für die Lagerung von Baumaterialien.

Ein Kran hätte etwa 1500 € pro Monat gekostet und Erlaubnis für die Blockierung der halben Straße hätte ca. 100 € pro Monat gekostet, während es fast ganz neun Monate waren zwischen den Guß des Kellerbodens und Legung des letzten Dachziegels.

Also hörte einfach nichts mehr von der Baufirma und musste eine neue suchen. Dies dauerte vier Monate, währenddessen ich mich entschied Gruben im Boden auszugraben, um Wärmekollektor Rohre zu verlegen anstatt einen tiefen Thermalbronnen bohren zu lassen. Dies erwies sich als viel billiger. Und über die folgenden 6 Monate gelang es mir 350 m von 32 mm PlastikwasserRohrezu verlegen und ihre Anfänge und Enden an der Stelles des Keller bodens zu verbindenr, wo der Heizraum gebaut werden sollte.

Das Bild zeigt den Fortschritt im Oktober 2020 ein sandig Bodon mit den ersten von 6 Gruben und das erste hervorragende Wärmkollektorrohr. Die steilen West- und Südböschungen sind mit bluen Plastikfolien bedeckts um sie trocken und sicher zu halten.

Es dauerte noch einen weitern Monat, die verschlungene Grube für das 100 m Rohr um und durch die Erdrampe händisch zu graben und endlich zurück zum heizram zu führen.

Bis Frühsommer 2021, nachdem ich 4 weitere Rohre kreuz und quer verlegt hatte, und die nächste Trockenzeit bevorstand, Brachten die Nachbaren ihre Dankbarkeit zum Ausdruck, dass jemand so ein Grosses Schwimmbad in ihrem kleinen Dorf von nur 500 Seelen bauen sollte.
Sechs Monate nach Verlegung des ersten Rohres mussten beide Endaggregate der sechs verbundenen Rohre um 50 cm nach links verschoben werden, um außerhalb der Kellerbodeplatt haerauf zu kommen, weil der zweite Bauchef keine zwölf Rohre durch die Bodenplatte haben wollte. Weniger problematisch war es in mittlerer Höhe der Kellermauer durchzuführen, weil es dort weniger Wasserdruck gibt.

Die Trockanzeit wurde spent squaring out the corners of the pit and placing the 6th and last collector pipe in place at floor level around the sides of the the excavation

Kapital VI. Wärmekollektorkapazität und Wärmspeicherung.

Das Haus mit 12 cm Styrodurinsulierung an den Mauern des Kellers und oberen Geshosse sowie Eine Dachisulierung, wie unten beschrieben wird, hat eine kalkulierte Wärmebedarf von 7 kW, während die 32 mm Wärmekollektorrohre Wärme gewiinnen 1 kW pro 50 meter, also waren insgesamt 350 m an Rohren notwendig. Normalerweise wird Ein Netz von Kollektorrohren in einer Tiefe von 1.5 m im Garten ausgelegt, aber je Tiefer im Boden sie gelegt werden, desto wärmer ist die Temperatur in the Winter, und konstant ist es ganzjährig ab 8 m. Ich konnte keinen Bericht mit Angaben zur konstanten Temperatur in diesemn Teil von Sachsen finden, also bohrte ich ein Loch 60 cm westlich, von wo der Kellerboden enden sollte, bis end and sank a 10 cm drain pipe to a depth of 6.5 m Tiefe und schob ein Rohr mit kleinen Löcher in den Seiten entlang der unteren 50 cm des Rohres, was zur Beseitigung des überschüssigen Wassers von den Zisternentanks dienen sollte, und ließ ein Thermometer hinunter auf einen Draht, nachdem die Tanks drinnen waren und das Rohr bis zur Oberfläche verlänert worden war.

Die Temperatur in dieser Tiefe war 12° C zum Ende April, 13° C zum Ende September, 12° C nach dem End der ersten K<älteperiode in Dezember, and 11° C in der Mitte von Februar. Also waren die normalen Schwankungen dort sehr begrenzt und ganzjährig ziemlich warm. Durch Betrieb der Pumpen für die Bodenheizung und des Wärmekollektorsystems gleichzeitig im Sommer konnte das Hause gekühlt werden und die Sommerhitze in den tiefen Boden gepumpt werden um die Temperatur dort vieleicht bis 15° C bis Ende September zu erhöhen. Also es wird dann sogar mehr Wärme dort geben, die man aus dem Boden in der folgenden Heizungsperiode entziehen kann.

Das Bild zeigt die beidem Batterien von Kollektorrohrenden, währen ich im Begriff war, sie neben den Bereich des des künftigen Kellerbodens zu verlegen.

Die Wärmepümpe wurde Ende 2023 in Betrieb genommen und brachte die Erkenntnis, dass eine Überlegung von mir in dieser Zeit der Rohrverlegung bereits hatte, hätte umbedingt gemacht werden sollen: Nach de Einbruch vom eisigen Wetter kamen bald E32 Alarme mit WP Abschlatungen, als die Temperatur der Wassereinleitung aus der WP von Anfänglich stets 5° C auf 3° C fiel. Danach habe ich die Abschalttemperatur der Wärmepumpe stufenweise auf nominell 26° C herabsetzen müssen, um mehr Zeit füe die Wärmegewinnung der Kollektorrohre zu erlauben und die E32 Alarme zu stoppen. Effektiv ist das ca. 36° C in der Heizungsleitung. Ich konnte einmal Zugang zu den WP-Settings bekommen und feststellen, dass die Daten mit der Thermometerlesung des Kollektorrohrausgangs von 3° C übereinstimmte mit dem WP-Sensor. Am Anfang war die Lesung stets 5° C, aber seit Anfang 2024 immer 3° C. Der Einlaß vom Kollektorsystem war nur 6° C , obwohl das Thermometer in 6,5 m Tiefe 12° C für die Erde anzeigte. Offensichtlich ist das Wärmeüberleitungsgradient im lehm- und wasserhaltigen sandigen Boden um die Rohre zu niedrig, bzw. die Durchlauf Geschwindigkeit zu schnell. Gut wäre gewesen, zinkbeschichtete Blitzableitersegmente überall entlang der 350 m Rohre umzuwickeln und in alle Richtungen austrecken zu lassen. Ratsam wääre es bei der Erdafschüttung auch noch gewesen, noch 3 oder 4 Kollktorrohre mit solchen Aluleitungen um den Keller zu legen. Aber mein Architekt sagte mir erst einem Jahr nach der Aufschüttung, dass die 7 kW Heizbelastung nur für EG und 1. OG kalkuliert wurde. Die Gesamtbelastung fürs Haus muss zwischen 9 und 13 kW sein. Zum Glück habe ich in der Schacht eine Abzweigung vom Kollektorrohrsystem und kam noch ein paar Kreise unter der Südterrasse verlegen. ohne allzu tief zu graben unter den Pflastersteine sollte ohne 6 cm Styrodurisolierung verlegt werden. So werden die Kollektorrohre die Wärme aus der Tiefe ziehen und keinen Frost von oben bekommen.

Kapital VII. Strormspeicher und Verdoppelung der Stromproduktion.

Zum Beginn des Aushubs, hatte ich auch zweio 10.2 kWh Stromspeicher und eine 3 Phasen WEchselrichter für meine PV-Anlage bestelt. Diese sind zum Ende November 2020 angekommen, aber die BCUs (battery charging units) waren defekte und mussten ersetzt werdeen, was bis Ende Juli 2021 dauerte.

Während dieser Zeit wurden 10 weitere PV Module provisorisch auf dem Berg der Oberschicht Erde hinten auf dem Grundstück mountiert, was die ganze Stromproduktion auf ca. 7000 kWh p.a. erhöhte. Dieser zusätzliche Stromr war notwendig nach dem Kauf von zwei gebrauchtn Think City E-Autos im Herbst 2019. Aber es brachte kaum genug Strtom.

Am 15. JunI, 2021, bekam mein Zweiweg Zähler einen Smartzählerzusatz von discovergy.com, der die laufende Ablesung des Verbrauchs und Einspeisung auf allen drei Phasen in graphischer Darstellung für den Tag und Monat präsentiert wie den Verbrauch zu Stunden Tarifen gemäß den Börsen Preisen European Power Exchange zu beziehen .

Das Bild zeigt den Bau fortschritt in März 2021: ein großes Loch mit sandigem Boden und die straßenseitige Rampe um den Bagger rein und raus zu faharen , mein winziges elektrischen Think City auf der Straße bei Laden mit dem Strom von photovoltaischen Modulen, die hinten auf dem Grunstück stehen. Die 85° Böschungen auf den Nord-, Süd- und Westseiten sind mit blauen Plastikfolien bedeckt, um sie trocken und sicher zu halten.

30 more PV panels were ordered and paid for in October, 2021, when the price had risen a bit from the all time low the Summer before. They were not delivered until March and had to be stored in my neighbor Juergen's garage until after August, when the roof was finished, and then until he had time to help with the installation in October.

Kapital VIII. Absicherung der Böschungen.

In Januar 2021 sagte mein zweiter Bauunternehmer zu, in April 2021 zu beginnen, aber er hat mein Architekt nicht um die statisch Kalkulationen und Stahlliste bis Ende April gebeten. Dazu brauchten mein Archtekt und sein Statiker sechs Wocheen. Also begann mein Bauunternehmer stattdessen ein andheres Projekt.

Die steilen Böschungen beunruhigte meinen Nachbar auf der Südseite, denn er fühte, das seine Garage in meine Baugruberüschen könnte. Sogenannte Experten begannen Seite nach Seite von Meinungen zu schreiben, welche nichts mit dem steinhartem lehmboden zu tun, der ständig trocken gehalten wurde bis 6 Monate nach dem Guß des Kellerbodens. Nichtdestotrotz musste ich im Oktober zwei Wochen mit der Anfertigung vo 16 Holtzbalken und Brettern für die Aufschallung der Böschungen verbringen, und einen weiteren Experten zur Besättigung finden, dass es alles festhalten würde (d.h. alles was sich nicht annähernd bewegen wörde und wofür ich später einen schweren Hilti Schlagbohrer ausborgen musste um Platz für meine Zisternentanks herauszumeiseln).

Die Holzbalkenn wurden so vorbereitet, dass sie später als Dachträger über der Terrassee auf der S&uulm<,dseite des Hauses werden Können wie auch als Träger der 10 PV Panele dort dienen können, welche provisorisch auf dem H&uulm;gel hinter dem Haus mountiert sind, und als Dachträger eines Car Ports entlang der Nordseite des Hauses.
Also wird die Aufschallung der Böschungen nicht ihre einzige Verwendung sein.

Die Einschließung beider Flächen an der Nord- und Südseiten des Hauses hat auch eine Isulierungswirkwirkung und wird den Wärmeverlust durch drei der French Doors zur Erwärmung der Terrasse im Winter nutzen, um die Pflanzen dort vor Frost zu Schützen.

Das Bild zeigt auch de weißen Nissan Leaf, den ich in August 2021 kaufte, der serienmäß mit 24 kWh V2H (vehicle to house) und V2G (vehicle to grid) Stromspeicherkapazität ausgestattet ist.

Kapital IX. Der Kellerboden wird gelegt.

November brachte die Aufhebung der Auffüllanordnung und den Beginn der Bauarbeit. Also nach Abdeckung des sandigen Bodens mit 5 cm Magerbeton, bestellte meine dritte Baufirma mehrere tonnen Baustahl. das mit einem LKW geliefert wurde, der mit einem Kran ausgestattet war, um es in die Baugrube zu heben. Ein Teil davon war für spätere Arbeit bestimmt und musste weiter nach hinten getragen werden.

die 2.5 t Stahlmatten, Abstandshaler und Stbngen waren mit Drahten zusammengebunden.

Es ist schwer sich vorzustellen wie froh ich mich fühlte, als ich eine Woche später die Anfahrt der vier Betonmischer mit 25 cubicmeter von wasserundurchläßigem Beton sah, der den ganzen teuren schweren Stahl auf nimmer Wiedersehen in die 25 cm dicken Kellerboden verschwinden ließ.

Eigentlich hätten 12 cm von besonder tragfähiger Styrodur hätte untter dem Kellerbodet gelegt werden sollen, aber dies war nicht mehr vorrätig und die Nachlieferung hätte mindestens noch 6 Monate gedauert. Stattdessen sollte 8 cm Polyurathanschaumplatten auf dem Kellerboden gelegt werden.

Kapital X. Die Kellemmauer werden aufgemauert.

Wie gesagt, gab es keinen Platz zwischen der zu bebauender Fläche und der Straße zur Aufstellung eines Krans noch auf der Straße selbst. Deshalb konnten keine Formen eingekrant werden, Stahlbetonmauer zu gießen.

Wir mussten auf altmodische Betonschalsteine mörtelmauerwerk zurückgreifen. Also brachte LKW mit Kranaufbau mit mehreren Paletten von Schalsteinen und setzte sie sachte auf den frish gehärteten Beton des Kellerbodens nieder.

Jede Reihe der Betonschalsteine hatte oben eine Vertiefung zur Einlegung von Baustahlstangen zur Bildung eines soggenannten Ankorrings, das im Bild gesehen werden kann. Um den Baufortschritt der drei Bauarbeiter zu beschleunigen, habe ich fast alle der Schalsteine selbst auf die wachsend Mauer gestellt und den Stahl wieder zum Keller vorgetragen und in die Vertiefungen gelegt.

Nach Fertigstellung der fünften Reihe, brachte ein Betonmischer eine Betonladung, um die Schalsteinreihen zuo füllen, weil eine höhere Mauer voll mit nassem Beton bersten könnte. Nachden diese zweite Betonladung wurde eine zweite Ladung von Betonschalsteinen bestellt und eingekrant.

Aber kurz nach dem Guß der unteren hälfte der Kellermauer gab es Twist zwischen dem streitsüchtigen nominellen Vorarbeitern und dem fachkundigen Arbeiter, Ralph, weshalb der zuletztgenannter fristlos kündigte, packte seine Geräte ein und fuhr ap.

Kapital XI. Die Kellerdecke wird gegossen.

Glücklicherweise, Kurt, der Vater eines guten Grundschulfreundes meines Sohns, hatte die nötigen Qualifikationen und Verbindungen und befasste sich gerade als Bauleiter eines Projekts mit 400 von Wohneinheit in Potsdam. I hatte seinen zwei ä:lteren Söhnen Nachhilfe Unterricht in Englisch gegeben und so durchs Abi geholfen. So zum Glück konnte er drei Arbeiters finden für den Rest der Kellermauerarbeit vor Weihnachten und zwischen den Feiertagen seine drei Söhne einspannen, um die Formen für die Kellerdecke aufzustelen.

Ich rlef dann Ralph an, dessen Lohn inzwischen widerwillig ausgezahlt worden war, um die Stahlflechtung für Kellerdecke zu überwachenor.

Solche starke Konstruktion für Wohngebäbude sowie unterirde Telefon- und Stromleitungen werden nach deutschem Baurecht seit zweiten Weltkrieg vorgeschrieben. Denn Bombardierung der Aliierten bombing legte die Infrastruktur lahm und setzte manche Gebäude in brand. Deshalb war ich auch überzeugt, das Holz in der Hausknostruktion insbesonder tragende Teile, Treppen und Durchgängen zu minimieren, die einzige Ausnahme war die tragende Konstruktion für das Dach, das mit sehr schweren Ziegeln abgedeckt und darunter weitgehend mit Mineralwollisulierung ausgef&uum:llt ist.

Am 7. Januar, 2022, wurde 24 kubikmeter Beton f&uum;r Kellerdecke gegossen.

Die Überlegungen eliminierten Öl und Gas als Heizung von den Plänen.

Die Nachbaren hatten den Baufortschritt dieser sehr robusten Konstruktion mit soviel Stahl drinnen die ganze Zeit beobachtet. Also nach dem Überfall der Russen auf die Ukraine ein paar Wochen danach the were quick to congratulate me on having built such a good bomb shelter, and they knew where to go if the Russians ever attack. Tatsächlich gibt es so viel Stahl drin, dass es keinen Handyempfang im Keller, aber erst halbswegs die Kellertreppe hinauf schon.

Kapital XII. Energieeffizienz beginnt tief in der Erde.

12 cm starke Styrodurisulierng musste auf der Außenseite der Kellermauer angebraqcht werden, deshalb schrümpfte die zulässige Gebäudebreite von 7.56 m und Länge in das Grundstück von 12 m was wegen Toleranz für Putz usw. auf 7.54 m by 11.99 m reduziert worden war, wurde weiter reduziert auf 7.3 m Breite und 11.75 m Länge, um sicherzustellen, dass die Isolierung auch innerhalb der bebaubaren Flächer bleibt.

Eigentlich wären 4 cm Isolierung fast gut genug f%uuml;r normale Heizungszwecke, aber 12 cm ist bestimt besser und das Minimum für einen Zuschuss, deshalb ist letztendlich die teuerere Isoliorung billiger, zumal man doch etwas weniger Heizkosten nachher hat.
Des Weiteren, der Energiekostendruck, der dem Beginn des Ukrainekrieges folgte anderthalb Monate nach Anbringung der Isolierung, erwies die Weisheit der Wahl ziemlich klar. Denn die Tage des billigen russischen Benzins, 1.44 Euro/liter und 30 cent pro kWh Stroms vom öffentlichen Netz waren plötzlich vorbei mitg 100 % bzw. 40 % Erhöhungen stattdessen.

Kurt und seine Söhne brachten die Isolierung an und lagerten die Deckenst6uuml;tzen in den Kellerräumen vor dem Ende Januar.

Kapital XIII. Der Kampf gegen die Baugruben.

Nun blieb eine Grube von 0.3 m bis 1.9 m Breite und 3 m Höhe um die Kellermauer herum, welche umgehend zu füllen war, weil Baubestimmungen ein Gerüst für die Sicherheit der Arbeiter vorschrieb, die die Mauerarbeit der oberen Geschosse machen.

Die Holzbalken und Bretter zur Aufschallung der Böschungen wurden in einem Tag heraufgezogen und die richtige Arbeit begann.

Ich kalkulierte ein Volumen von 150 kubikmeter dafür nach abzug der 7500 liters fü:r die Zisternentanks in der westlich Grube.

Aber die Wege entlang der Nord- und Südseiten waren nur 2 m breit und Die Böschungen 85° steil. Deshalb konnte keine schwere Maschine dort bewegt werden. Die Gruben mussten mit einer 80 l Schubkarrenladung nach der anderen gefüllt werden. Das bedeutet bis 1800 Ladungen: ziemlich viel mehr als die Arbeit eines Tages.

Vom Aushub gab es nur etwa 60 Kubikmeter von der Oberschicht, Sand und sandigen Lehm aufgehäut hinten auf dem Grundstück. Die Erdoberschicht wurde bis zum Schluss aufgespart, während der Sand und Lehm mich für die erste Hälfte von Februar beschäftigte.

Dann ließ ich mehrere 8 Kubikmeter Ladungen Recyclingbetongranulat anfahren Später Sandladungen auf die Straßenseite vor dem Haus kippen. Diese insgesamt ca. 90 Kubikmeter mussten nach und nach in die Schubkarre eingeschaufelt werden und in die andere Richtung entlang das schmale Pfad geschoben und in in die Grube gekippt werden. Dies nahm den ganzen März und April in Anspruch. Mai sah mich auf der Westseite des Kellers, wo ich die 3 Zisternentanks 2 einhalb meter in die Erde vergraben musste und die Rohre für das Regenwasser verlegen musste bis zu den Punkten, wo die Fallrohre von den Dachrinnen montiert werden sollten, nachdem die Hausmauern errichtet sein sollten, alles noch in Plannung und in meinem Traum.

In der Grube an der Südseite musste ich eine Schacht bauen, um Zugang zu den Wärmekollektorrohren zu haben. Eigentlich hatte ich geplannt, sie durch den Kellerboden zu führen und die Verbindung der 6 Rohrpaare erst im Heizraum zu haben, aber der Chef der zweiten Baufirma hatte starke Bedenken wegen des stärkeren Wasserdrucks in dieser Tiefe, also entschied ich, dass nur zwei Rohre anstatt zwö 1,25 m höher durch die Kellermauer weniger druck ausgesetzt sein würde und eine viel geringere Möglichkeit zum Eindringen bieten würde.

Die hohlen Ziegelsteine, die im Bild gezeigt werden, waren die Standardisolierunng der sechsiger Jahre, in den siebzigern kam ein Thermoputz dazu, abert in den achtzigern wurde 2.5 cm Styropor standard, was von immer dickere Styropor überholt wurde, und der Putz ist inzwischen ein Silkongranulat, dass sonn- und witterungsbeständiger ist.

Kapital XIV. 7500 liter Regenwasser.

Die drei 2500 liter 2 m hohen und 80 kg schweren Zisternentanks wurden am 18th März geliefert und jeder wurde auf einer Schubkarre gebunden und entlang das Südpfad nach hinten gefahren, wo ich Kurts schweren Hilti Schlagbohrer benutzte um den steinharten Lehm der Grubenwand auf der Westseite wegzumeiseln, um Platz für die Tanks zu machen. Dieser Lehm wurde um die Ecken zu den Nord- und Südgruben als Füllmaterial geschaufelt.

Sand wurde in den knappen Raum zwischen den Tanken und Rohren eingefü:llt, um sicherzustellen dass es sich rasch setzt und den ganzen Raum zwischen und unter den Tanks, Regenwasserrohren und den Überflußrohren zum Fallrohr ausfüklt, das 6,5 m in die Tiefe läuft.

Kapital XV. Die Kellertreppe.

Es gibt Firmen, die wunderbare vorgefertigte Stahlbetontreppen, aber man brasucht einen Kran, um sie von dem LKW wegzuheben und auf den Platz im Treppenhaus zu setzen. MaxiKraft hat einen Fuhrpark mit einem duzen große KranLKWs in nur 500 m Entfernung von meiner Baustelle und hätte für 350 Euro pro Stunde jedes mall herüber komme, als ich einen Kran brauchte. Aber das hättedie Straße blockiert, wofür ein Erlaubnis von der Gemeindeverwaltung erforderlich war und auch nicht wenig gekostet hätte.

Kurt hatte einen polnischen Arbeiter mit Erfahrung in Formenbau für Treppen, der dreitage an den Formen.

Kurts Mauerer konnten dann die Kellertreffe in April gießen. Eine menge Stahl wurde auch eingegossen.

Letztendlich erwies sich diese Methode ala billiger.

Kapital XVI. Die Erdgeschoßmauer werden aufgemauert.

Zum Anfang April, während die Auffü:llungsarend allmählich zu Ende ging, setzte Kurt seine Mauerer an die untere Hälfte der Erdgeschoß Mauer.

Das Bild zeigt das Regenwasserrohrsystem, das seinen Weg zwischen die Tankschachten und den kELLeRFensterschachten schlä:ngelt. Es zeigt auch die Stahlverstä:rkung für den BetonPfeiler zwischen zwei French doors, welche bereits seit Januar auf ihren eigenen Einbau auf der Straße wartetenh all the other windows, weil der polnische Produzent sie vier Monate zu frü lieferte. Die Erlaubnis sie dort zu lagern kostere 120 Euros, was billiger war, als die Anlieferung zu verweigern und sie zu ImportFirma in Dresden fahren zu lassen, dort abgeladen, einlagern und wieder aufladen und zurücktransportieren.

Andererseits, sparte die frühe Zahlung in November 2021 25 % einer 6 Monate späteren Bestellung und Bezahlung.

Die in den Himmel ragende Stahlverstärkung sind eine statische Notwendigkeit, weil die two French doors auf beiden Seiten davon zu wenig Tragkraft für die Betondecke bieten wüde. Zwei gleich breite Fenster werden noch jeweils direkt über den French doors komen, also setzt sich dieser StahlBetnpfeiler fort durch vom Erdgeschoß durch die Decke in einer Line zur Decke des ersten Obergeschoßes und von dort zum Dach.
Wenn ich früh genug daran gedacht hätte, hätte ich die beiden French doors ca. 1.2 m weiter nordlich in der Mauer gesetzt und diese Betonpfeiler noch durchs Dach geführt, damit es als starke Verankerung für eine Mikrowindkraftanlagenmast auf der Nordseite des Daches dienen können, wo es keinen Shatten auf die Photovoltaikmodule auf der Südseite des Daches werfen würde. Aber Bauordnung schreibt eine Baugenehmigung in reinen Wohngegenden vor für MikroWKAs. Und die Baubehörden wollen null Beschwerden wegen solcher Sachen haben.

Photovoltaikstrom wird jedoch nur vom 1. März bis 31. Oktober produziert, während Wärmepumpen brauchen den meisten Strom genau dann wann er nicht mehr reichlich von der Sonne produziert und am teuersten aus dem öffentlichen aus Netz verbraucht wird. Also muss dies geändert werden, um saisonale Stromverbrauchsschwankungen für das öffentliche Netz und das Risiko von Stromausfällen zu minimieren.

Kapital XVII. Platzmachen für 7 French doors.

Obwohl große Fensterflächen gewisse Wärmeverlüste im Winter bringen, will ich viel Licht für große Pflanzen. Die auf der Straße auf Installierung wartenden Türen und Fenster waren jedoch dreifache versiegelten und mit Argon gefüllten Scheiben, und die äußere Scheiben waren eine doppelte Glas/Plastik Sandwichverschelzung, die den Sicherheitstandard und KfW-Effizienzhhausanforderungen erfüllten, daher eine zu subventionierende Investition.

Das Bild zeigt die beiden 3 m langen Stahlbetonfenstersturze über eine solche Fensteröffnung, welche etwas über die Südmauer hinausragen, wo sie die Überdachung der Terrasse mittragen sollen. Diese Verlängerung nach außen erfordert aber ein besondere Isolierung, wie wir nachher sehen.

Kapital XVIII. Die Stutzen für die EG-Decke.

Am 12. April fing Kurt und ich an, die die Stützen für die EG-Deckenformen heraufzubringen.

Das Bild zeigt sie im Ostzimmer durch das 2 m breite und 2,2 m hohe Loch, wo eine der 7 French doors 2 Monate später installiert wurde.

Kapital XIX. Die Erdgeschoßdecke wird gegoßen.

Am 9. Mai, 2022, waren die Stahlmatten und Stangen auf den Formen für die EG Decke ausgelegt und vier Betonmischer kamen eins nach dem anderen, und 24 Kubikmeter Beton wurden draufgepumpt.

Ich beschäftigte mich mit den Mauern zur Unterteilung des mittleren Teils des Kellers in eine separate Toilette und Duschraum, Heizraum und eine Mauer zur Abtrennung der Fläche unter der Treppe als Küraum.

Das Bild zeigt Kurt und sein Söhne beim Betonguss.

Kapital XX. Die Mauern des ersten Obergeschosses werden aufgemauert.

Nach der Aushärtung der Betondecke wurde eine weitere Ladung Ziegelsteine draufgekrant.

Kurt fing gegen Ende Mai an, das Gerüst aufzustellen, und seine Czech Mauerer begannen ihre Arbei an den Mauern.

Ich kann nicht sagen, das es eine Treppe höher war, weil die Form für die zu werdende Treppe noch zu bauen war, also gab es noch keine Treppe, die dahin führte nur eine Leiter.

Kapital XXI. Die Fußbodenheizung im Keller.

Nachdem ich die Mauer im Mittleren Teil des Kellers weitgehend fertiggestellt hatte, legte ich die 8 cm Polyurathanisolierung im Durchgang und in der Toilette aus und begann, die Fußbodenheizungsmatten auszulegen.

Das Bild wurde vom Westkellerraum aufgenommen, die Tür zum Heizungsraum ist rechts, die Tür zum Kühlraum ist links, der Gang zum Treppenaufgang dahinter und die Tür zum Ostkellerraum am Ende des Ganges.

Als die Kellermauern im Bauwaren hatte ich ein Plastikrohr in die Schallsteine eingelegt hinauf zum künftigen Sicherungskasten im Erdgeschoss dann später drei Kabeln durchgezogen entlang diesen Gang gelegt, als die Formen für die Kellerdecke fertig waren die Stahlmatten und Stangen gelegt worden waren, ein weiteres Plastikrohr mit dem Stromkable von der Stromstation im Gartenhaus entlang der Oberseite dieser Mauer gelegt, so das es neben den anderen Kabeln heraufkam. Noch weitere Kabel wurden zwischen den Punkten in der Form, wo die Lichtschaltern gesetzt werden sollen und die Deckenleuchten montiert werden sollten. Daher als Slawek, mein Schwager, ankam am Ende Mai ankam, war es ziemlich rasche Arbeit den Sicherungskasten und SchalterSteckdosen und Lichtschalter im Keller zu montieren.

Kapital XXII. Die Mauern werden höher.

In Juni begannen Kurts Mauerer mit Den Mauern des ersten Obergeschosses.

Kapital XXIII. Der Kampf gegen Fettpolster.

Zum Anfang Juni war ich 7 kg leichter als im Januar, und mein Hausarzt war völlig zufrieden mit meinem Blutrzucker und EKG.

Das andauernde Füllen, Schieben und Kippen einer vollen Schubkarre bis 20 mal am Tag hat bestimmt eine Menge kalorien verbrannt. Aber es ist eine Arbeitsbelastung, dass kein Couch Potatoe einfach so versuchen soll: es war etwas, wozu ich mich langsam über 6 Jahre aufgebaut hatte und alle Vierteljahre äl:rztliche Untersuchungen und Bluttests hatte.

Bis zum 8. Juni Standen die Mauer des ersten OG, die Deckenformen und Stahlverstärkung war ausgelegt. Also war es Zeit für mich, hinaufzusteigen und die Kabel für die Deckenleuchten, Schalter und Steckdosen zu legen.

Dieser Selfie wurde von der stelle aufgenommen, wo der Boden des ostliche 2. OG Zimmer bald sein sollte; nicht mehr der einst handsome man wie früher aber gewiß mit einem sehr gesunden Gefühl. So ging es mit mir und meinen Baupläne endlich aufwärts in dieser Welt.

Kapital XXIV. Die Vorbereitung fürs Dach.

Der Ostgiebel ist fast fewertig. Die Formen für den Stahlbetonträger müssen noch gemacht werden

Kapital XXV. Hinaufkranen der Holzträger fürs Dach.

Die beiden Hauptträger werden hinaufgekrant, welche in Ost/West Richtung in die Mauerschlitze eingelegt werden, um die Sparren parallel zu den geneigten Mauern in Nord/Südrichtung zu halten. Diese haben Stahlbeton oben drauf um das Dachgewicht besser zu verteilen.

Kapital XXVI. Minimierung von Wärmeverlust und Wärmeeindringung übers Hausdach.

Die Holzsparren wurden zuerst mit einer wasserdichte Folie abgedeckt, die Wasserdampf durchl&aszlig;t. Dann kam eine 10 cm starke Schich aus Polyurethan und Aluminium Sandwichpanelen (<7>space technology), um die Wärme im Winter einzuhalten und im Sommer auszuhalten. Dann Holtzlatten darüber parallel an den Sparren befestigt, um die Sandwichschicht festzuhalten und um Raum zwischen dem und den horizontalen Holtzlatten für Befestigung der schweren glazierten Dachziegelpfannen.
Die Dach zilegel sind ziemlich schwer mit gekrümmten Kanten, damit der Wind sie nicht abreißt, und glaziert, damit Feutigkeit nicht eindrängt, und der Regen sie rein w&aauml;scht und immer wieder glänzend für Jahrzehnte macht. Natürlich in den Trockenperioden setzt sich viel Feinstaub von den darüberfliegenden Flugzeugen und vorbei fahrenden Fahrzeugen ab.

Drinnen kamen weitere 15 cm Mineralglaswolle zwischen den Sparren, eine wasserdampfundurchlässige Folie und Gipsplatten als stützende Sichtfläche.

(Die Übersetzung ab hier ist noch in Bearbeitung)

1977 habe ich ein Hausdach isoliert, dass im Jahr 1972 gebaut worden war, mit 10 cm Mineralglaswolle mit einer dünnen Aluminumschicht zum antacken an die Sparren, und dachte ich hätte enorm viel für alle Zukunft gespart. Immerhin hat es die Heizkosten um 20 % zu den günstigen damaligen Gaspreisen reduziert: gr0ßartige Leistung für damals, als es kein Styropor an den Fassaden gab und die Honigwabennziegelsteine (wie ich für diese neuen Mauer verwendete) noch nicht auf dem Markt waren.

Im Winter 2022/23, fiel die Temperatur im Haus nie unter 10° C ohne Heizung, obwohl es im December und Januar manchmal auf -5° C in der Nacht fiel und es diese große Fensterfläche gab. Also schaft die insolierung wirklich das, was es schaffen soll.

Kapital XXVII. Bodenheizung für den Westkellerraum.

Während Kurts Mauerer mit der Errichtung der Mauer im 2. OG beschäftigt waren, war ich unten im Keller und legte die Matten für die BodenHeizung im Westkellerraum aus und goß die special thin layer Estrich.

Kapital XXVIII. Ein Hausdach wird mit Holz unterstutzt.

Europ&numl;ische Städte und Gemeinden haben seit langem eng neben einander gebauten Häuser, weshalb Ein Dach mit Tonuiegeln abgedeckt sein muss, um glühende Äsche nicht auf brennbares Holz absetzen und das Haus in Brand setzen kann.

JA, Dachziegel sind ein muss, weil Bitumendachbedeckung feuergefählich sind und nicht erlaubt auf den Wohnhausdächern in Deutschland.

Aber die Dächer sind deshelb sehr schwer und müssen von starken Sparren und tragenden Holzbalken unterstutzt werden.

Kapital XXIX. Ein Effizienzhaus bekommt den letzten Pfiff im Dach.

An Efizienzhaus bekommt den letzten Pfiff im Dach mit 15 cm Mineralglaswolle und Sandwichpanele aus 10 cm Polyurathan zwischen zwei Aluminiumblechplatten.

Aber ehe man diese drauf legt, will man Wasser von den Dachträgern und Sparren abweisen, wenn es irgenwie dunter die Dachziegel kommt.

Und man will jegliches Wasserdampf von dem Holz abhalten, wenn es irgendwie bis zum Holz aufsteigen könnte.

Also werden rollen eines spezialen synthetischen Stoffes über dei Sparren gespannt. Dann rollt jegliche Wasser einfach ab, aber jegliches Wasserdampf passiert von unten und entweicht nach oben.

Kapital XXX. Polyurethan and Alu-Sandwich gefälligt? Reines space tech.

Alu/Plyurathan-Sandwich ist direkt aus der space technology für starke leichte Außenflächen die Wärme reflektierewn und isolieren gut.

Kapital XXXI. Unter dem Dach.

Drinnen Wird Mineralglaswolle zwischen den Sparren gequetscht und dann zuerst von einer Wasserdampf abhalteneden Folien abgedeckt und schließlich von Gipsplatten.

Der Blick auf die Sparren und den tragenden Balken verleiht den Dachzimmern ein sehr gemütliches Gefühl,die über ca. 45 Quadratmeter Wohnfläche veerfügen und im Sommer kühl bleiben und im Winter warm.

Kapital XXXII. Das Dach wurde besonders gebaut, um die Sonnebenergie in Strom zu verwandeln und Regenwasser zu sammeln.

Dächer wurden schon immer gebaut, um die Menschen, die dadrunter wohnen, trocken zu halten, aber mein wurde auch für die Umwandlung der Sonnenenergie in elektrischen Strom und die Sammlung von Regenwasser für die heißen trochenen Sounnentage gebaut.

Jede dee beiden Reihen von 12 Photovoltaikmodulen generiert bis ca. 12 Kilowatt. Außerdem halten sie die Dachziegel darunder kühln an einem sonnigen Tag.

Kapital XXXIII. Die drei Scheiben und mit Argon gefüllten Fenster.

Als erstes nach Fertigstellung des Daches wurden die Fenster in der 3. Juliwoche installiert, die seit über 6 Monaten auf der Straß darauf gewartet hatten und im Wege waren.

Sie hatten den Zugang auf der Nordseite des Hauses ziemlich blockiert und umständlich gemacht.

Kapital XXXIV. 12 cm Styrodur an der Fassade.

Der nächste Schritt zum Effizienzhaus war die Anbringung von 12 cm Styroduor an die Fassade. Aber die Catatrophale Brand eines Wohnhochhauses in London, das wegen solcher Insolierung so schnell brandte, resultierte in der Vorschrift einer Reihe von Brandschutzriegeln aus Mineralglaswollblöcken zwischen Stockwerken.

Kapital XXXV. Wärmetauschventilatoren.

Solche Effizienzhausfenster verhindern das Eindringen von frischer Luft von außen, wenn sie geschlossen sind. Also haben Effizienzexperten eine Methode ausgedacht, wie man Leute davon abhalten kann, Fenster im Winter zu &ouuml;ffnen.

Ein Ventilator der abwechselnd verbrauchte Luft hinaus bläst durch ein hongwabenförmigen Keramikrohr, das die Wärme absorbiert und dann sp%auml;ter frische kühle Luft von Außen durch dss gleiche Keramikrohr einzieht, das die eingezogen Luft aufwärmt.

Es funktioniert tatsächlich: Die Frischluftfanatiker werden viel seltener beim Fensteraufreissen erwischt

Das Bild zeigt die Bohrmaschine, die ein sauberes Loch für einen solchen Ventilator bohrt. Insgesamt sind vier solche Ventilatoren in jeder der 4 Küchenbereiche installiert.

Wenn die Bodenheizungsrohre im Sommer benutzt werden, Um das Haus an hie&sulig;en Sommertagen zu kühlen, die verbrauchte kühle Luft kühlt das Keramikrohr auf dem Weg nach auß, während das Keramikrohr die frische heiß:e Luft beim Hereinziehen kühlt.

Kapital XXXVI. Gips für Wände und Decken.

Die Dacharbeit und Fensterinstallation hatte das Bankdarlehen und mein Einkommen rasch verschlungen und ein aufzufüllendes Loch aufgerissen. Aber viel Regen in August füllte die Zisternentanks ziemlich rasch. Es herrschte Kassenabbe bis Ende November, Währenddessen habe ich allein im Haus gearbeitet und mich mit der Wasserinstallation befaßt.

Ende November tröpfelte jedoch etwas herein, und ich konnte endlich Ausschau nach einem Gipser halten. So began Abdullah seine Arbeit in Dezember.

Die Arbeit wurde in wenigen Tagen in verschiedenen Wochen erst Mitte Januar erledigt.

Der Gips an den Wänden nnd Decken ist das Produkt von Abdullahs meisterhaften Händen.

Kapital XXXVII. Fliese für den Kellergang.

Während Abdullah die Gipsarbeit machte, habe ich Kellermauer und Die Wasserrohre gemacht.

Nachdem er damit fertig war habe ich den Kellergang verfliest mit Fichtenmuster.

Kapital XXXVIII. Putz und Verst&aum;rkungsmaten an the outside insulation.

Zwei Lagen Fassadenmörtel wurden auf die Fassadenisolierung aufgetragen mit einer Plastikverstärkungsmatte dazwischen, um die Isolatierung vor Dellen und Schäden zu schutzen. Dies war am 22. Februar, 2023, von Abdullah und seinen Arbeitern fertiggestellt, die ich in Dezember für die Giparbeit geheuert hatte..

Die Oberfläche der Facssde musste bei wärmeren und trockenerem Wetter gemacht werden, also musste das noch warten.

Kapital XXXiX. Fußbodenheizung und Estrichboden.

Der Estrich für den Unterboden wurde am 21. März gelegt. Ich stand vorher unter argem Druck, um die Isolierung und Bodenheizungsrohre zu verlegen und die letzte davon wurde erst um 10 Uhr oder 2 ganze Stunden nach der Ankunft des Estrichprofis mit seiner Mischmanschine und Estrichpumpe und knapp vor der Sandladung dafür. Die Verzögerung des Begins der Arbeit an der Heizrohre kam von Arbeit an anderen Dingen, wie der Durchzug Netzkabeln und Antennekabeln durch die Decken zu allen Zimmern, Wegräumung von Baumaterialiens, Werkzeug und M¨bel ins 2. OG, auf die Treppen und in den Keller, und in ein Zimmer, das deshalb später gemacht werden musste, Bau eines Schachtgehäuse für die aufsteigenden und absteigenden Heizungsrohr und Kabel und eine generell Reingung, was alles zehn Tage gedauert hat.

Bis 16 Uhr habe die Männer einen glatten und flachen Fußboden überall hinterlassen, und ganze 400 m von Fußbodenheizungrohren, wofür ich etwa 15 Tagelang nühsam gelegt hatte, waren auf nimmer wiedersehen verschwunden.

Das Bild zeigt die Hausnür und Eingangszimmer, wie auch die Treppe nach oben. Rechts am Türrahmen ist eine Andeutung aller auf der Treppe bis oben hin gelagerten Materialien.

Kapital XL. Grundierung auf dem Unterputz der Fassadenisolierung.

Die Grundierung wurde auf den Unterputz aufgetragen aber wir müssen auf ein paar aufeinander fallenden Schönwettertage warten, um die Silkongranulatschicht aufzutragen.

Kapital XLI. Warten auf den Gerüstabbau.

Anfang April wurde die Silkongranulatschicht wurde auf die grundierte Putzschicht aufgetragen.

Endlich konnten die Ventilatorgehäuse auf der Nordseite auf die richtige Länge geschnitten werden, Blitzableiter auf der Ostseite fertiggestellt und vier Photovoltaikmodule vertikal an der Südmauer montiert werden. Die Stromproduktion in Dezember und Januar hat sich als sehr schwach epwisen, also werden sie an den Tagen, wenn die Sonne nur 13° über der Südhorizont steigt, wenn es natürlich einen claren Himmel gibt.

Die Bodenisolierung war schon in allen EG und 1. OG Räumen verlegt, und die Bodenheizungrohre ausgelegt, und Estrichdarüber gelegt. Aber nach Meinung eines Fliesenleger sollte die Wärmepumpe schon installiert und den Boden mal aufgewärmt haben, ehe man die Fliese verlegt. Also noch eine Verzögerung.

Kapital XLIII. Nun die Wahl zwischen den Außenanlagn und Innenausbau als Nächstes.

Der Bedarf für Parkplätze auf dem Grundstück, Beseitigung der übriggebliebenen Materialien und Eintöpfung einiger Pflanzen und einige andere Pflanze rechzeitig einzusetzen, diktierten eine Wahl: Die Besorgung von mehr schwarze Erde, um das Niveau der Gartenteile auf der Ost- und Westseiten auf das richtige Niveau fü den Austritt aus den French Doors war das wichtigste, Ein Container mit 5 Kubikmeter schwarze Erde kommen zu lassen brachte auch Einen Container für die Abfuhr einer gleichen Menge vom herumligenden Abfall.

Aber zuerst musste die Einfahrt und Terassenfläche auf der Södseite wieder nivelliert und mit pflaststeinen abgedeckt werden also damit die Erde mit der Schubkarre nach hinteen gefahren werden konnte. Dann musste eine 50 cm hohe Mauer um den Ostgarten und entlang die Straße gebaut werden, um die schwarze Erde dort zu halten. Und die Einfahrt auf der Nordseite musste Betoniert werden.

Jürgen schaffte es, einen dritte Wechselrichter zu installieren und die 4 PV Module an der Südmauer vor dem Gerüstabbau anzuschließen, also mit den länger werdenden Tagen und einer täglich höher werdenden Sonne stieg die Stromproduktion enorm im Vergleich mit den vorangegangenen Monaten und eliminierte den Stromverbrauch von öffentlichen Netz and steigende Stromeinspeisung bis zu 52 kWh pro Tag in de letzten Hälfte von April trotz des Verbrauchs von soviel wie 4 kW, um das Haus zu wärmen, und 2 kW, um das E-Auto zu laden.

Kapital XLIV. Freistellung und Bepflasterung dee Weges ums Haus.

Nach der provisorischen Belegung der Südterrasse bis zur Mitte des Hauses wurde die Arbeit behindert von einer Palette mit Mörtelsäcken drauf, welch seit einem Jahr dort unter einer Folie gelegen waren. Daher musste ich beginnen, in die andere Richtung meinen Weg ums Haus zu arbeiten. Denn diesen Mörtel konnte ich in die Betonmischungen für Einfahrt auf der Nordseite einmischen. Es began mit der Mauer zur Haltung der50 cm Aufschüttung an der Ostseite und Betonierung ein 40 bis 60 cm breiten Streifens newben der Staße und dann die Nordeinfahrt selbst, wo diejenigen unzählig vielen ausgegrabenen Steine auf der Oberfläche des Betons eingebettet wurden, die ich von dem Aushub aufgehoben hatte.

Als die Arbeit an der Mauer weit genug fortgeschritten war, um die schwarze Erde für den Ostrasen zu halten, wurden zwei Ladungen schwarz Erde bestellt, insgesamt 9 Kubikmeter, wobe der Container für die erste Ladung auf der Straße neben der Erdhaufen abgestellt wurde, damit es mit Abfall gefüllt werden konnte. Das machte fünf fieberische Arbeitstage, die Erde von der Straße und hinter die Mauer wegzuschauffeln, und ca. 7 Kubikmeter Abfall bis zum folgenden Dienstag in den Container einzustopfen, wann der Container abzuholen war und die zweit Erdladung zu bringen war.

Das brachte mein Gewicht wider auf das, was es ein Jahr zuvor gewesen war. Während der Mischuing der Beton und Mörtelsäcke zur Befestigung der Einfahrt bis zurp Haustür kam ich auf ein 35 jähriges Tiefsgewicht von 89 kg mit Gesamtverlust seit 2002 von 23 kg.

Das Bild zeigt das Beton geformt zu einer Rampe hinauf zur Haustür als a barrierefrer Eingang und mein E-Auto endlich nicht mehr auf der Sträße geparkt bei einer Energiieladung direkt von Sonnenenergie aus der Photovoltaik auf dem Dach.

Die Netzeinspeissung stieg auf 73 kWh an einem Tag Mitte Mai, zehn mal soviel wieh nötig für ein durschnittliches 3 Personenhaushalt.

In April die Hoffnung auf professionelle Hilfe im Heizraum für die Pumpenversorgung des Wassers aus der Zisterne, die Filterung Reinigung und Sterilisierung musste aufgegeben werden. Aber bis Ende Mai hatte ich alle Geräte, die ich brachte und hatte schon den Fußboden und Wände dort isoliert und verfliest, wo alles dort in DIY Arbeit montiert wurde.

Kapital XLV.

Die gleiche DIY Geschichte spielte sich ab für die Wärmepumpe und Verbindung mit den Fußbodenhheizungs- und Wärmekollektortorrohrsysteme: kein registriert Installateeu mit einer Vertretung für deutsche Wärmepumpen wollte die Arbeit übernehmen oder die Zertifizierung für den KfW Effizienzhaus Zuschuß ausstellen.

Aber mein PV Liferant war auch als Heizungsinstallateur registriert ohne direkte dutsche Vertretung hat die Überwachung übenommen. Dann hat sich der Kauf einer importierten HP als nur ein viertel so teuer erwiesen als eine in Deutschland hergestellte, also in DIY kostet der Preis des ganzen Heizsystems ca. 10 % der Profiinstallation aus. Weil die dWP-Lieferung nicht bis Mitte Juli mög war, wann die meisten anderen eiligen Arbeiten entweder fertig oder bis nach der HP-Installation verschoben werden konnten, erwies sich dies als kein Problem für die Terminierung.

Die Verlegung der Bodenfliesen vor Inbetriebnahme der Wärmepumpe sollte angeblich gemieden und deshalb verschoben werden. Deshalb musste ein Vynilbodenbelag provisorisch gelegt werden, um bereits in Juni einzuziehen. Dies ermöglichte es mir die teuere Fliesenlegung für meine DIY Plannung solange aufzuschieben, bis es mir danach war, was nicht irgendwann in 2023 wahrscheinlich war. Die Fliesen lagerte dann bald an der Nordmauer des Hauses seit der Betonierung der Westhälfte der Nordeinfahrt.

Kapital XLVI. Das Herz der Zivilisation ist ein staubfreies Zimmer hinter Samtvorhängen.

Ein Zimmer mit 3 French doors ist gröäartig zum Hinausschauen uuml;ber einen Garten während des Tages, aber sie brauchen eine 12 m Breite von dunkel roten Samt Vorhängen, zur Vermeidung eines Aquariumgeühls nach Sonnenuntegang, wenn der Nachbars Kater herumstrolcht.

Die Vorhänge erhöhen auch die isolierungsqualität des Hauses, indem einen Temperaturunterschied zwischen der Luft in der Mitte des Raums und der Lufttemperatur neben der Außenwänden und den French doors gewährleisten. Dies senkt den Wärmeverlust durch die Außenwände undFrench doors.

Das Ende Juli brachte die Fertigstellung eines Badezimmers, mit dem zweiten fast fertig.

Nach zwei Jahren Vorbereitung und drei Jahren Bauarbeit war mein Gewicht von 104 kg in März 2018 auf 88 kg in August 2023 gefallen. Also hielt mein Fitnessprogramm Schritt mit dem Baufortschritt.

Kapital XLVII.

Zwischen den beiden blauen Samtvorhängen im Arbeitszimmer gedeiht der Gummibaum und blüht nach Befreiung vom Staub.

Nach Fertigstellung aller 3 EG Räume und Befreiung vom Staub konnte ich anfangen, die verstaubt M&oml;bel heraufzubringen, abzustauben, anzupassen und die selbst gemachten Sachen aufzubereiten.

Zwischen denn blauen Samtvorhänge the rubber tree fing der Gummibaum plötzlich an zu gedeihen und mit seltenen tropischen roten Blumen zu blühen nach Befreiung vom Staub, der zur 2m höhe in den 7 Jahren gewachsen war nach seiner Rettung vom Abfall, den einanderer Mieter in der Lortzingstraße hinterlassen hatte, und der den ganzen Staub im werdenden Haus über den kalten Winter 2022 aushalten musste. Vielleicht in sichtweite von mir, meinem Computer und dem aufemöbelten und neugestalten Schreibtisch mit einem ganzen French door für sich zu habe, war für den Baum aufregend; denn solche Blumen waren bei weitem schöner als alles andere, das er bis dahin von ihm gesprossen war.

In Juli und August als ich auf mehr Geld für den Ausbau des Heizungssystems warten musste, brachte ich laufend immer mehr M&mouml;bel herauf vom Keller, staubte ich es ab, und habe ich wo nötig die Sichtfläche mit einer Wachsbeschichtung eingelassen und für die neuen Räumlichkeiten angepasst. Aber ein Haus mit so viel Glas in den Außn Wänden bietet wenig Wandfl&aum;che für die Aufstellung von Garderoben, Pozellanschränke, Büchregale und so weiter, also entschied ich mich, die größeren Stüeke leicht bewegelich zu machen und die flexibleste Nutzung des Hauses möglich zu machen. Räder unter der SchlafZimmergarderobe und unter dem Secretär mit Aufbau für Akten zu montieren, den ich 15 Jahre früher gebaut hatte, sowie deren Rückseiten weiß annzustreichen, damit sie auch als Zwischenwand fungieren konnten. Die zweiseitigen Bücherregale bekam auch mehhr Räder drunter. Und alles kann in kürzester Zeit herumbewegt werden.

Kapital XLVII. Der nächste Winter kommt bestimmt.

Die Oberflächlichkeit von Samtvorhängen, Bodenoberflächen und Möblierung erfährt ein kaltes erwachen, wenn der Herbst ohne Heizungssystem im Haus kommt.

Mit Erdgeschoß und erstes OG staubfrei, fertig und bewohnbar, und der Herbst unmittelbar bevorstehend, war es gegen Ende August höchste Zeit mich um das Heizungssystem zu kümmern.

Bald musste die Wärmepumpe drankommen, die in Juli kurz nach der Ankunft der Samtvorhänge eingetroffen war und einen provisorischen Platz in meinem Büro ruhend auf einem Radsatz vor fe Türschwell zur Kellertreppe gefunden hatte, wo sie hin und her zwischen dort und einem Platz vor meinem Schreibtisch geschoben wurde. Das Hin und Her des schwarzen Ungeheuers schien den Gummibaum nicht im geringsten zu stöhren; denn die wärmepumpe war stets auf der dunkelen Seite meines Schreibtisches und kam nirgends in die Nähe der lichtdurchlässigen French doors.

Aber im Arbeitszimmer hat eine Wärmepumpe nichts zu suchen, natürlich, und sicherlich keinen Bedarf für French doors, obwohl ihr Untergang in die dunkle Tiefe des Kellers musste auf die Befreiung der Kellertreppe von den dort lagernden Baumaterialin und Bau eines tragenden Rahmens für meinen Flaschenzugs für deren Herunterkranung warten musste.

Ich brauchte bis August um zum Bau dieses Rahmens mit einem starken Hacken zu kommen. Der Rahmen konnte zwischen den Treppen und der Treppenhausdecke gelehnt werden. Mit dem Flaschenzug am Hacken und Seilen um die 85 kg schwere Wärmepumpe konnte sie schrittweise hinuntergehoben werden, jedesmal ein paar Stufen und um die Treppenecke und endlich wieder auf den Radsatz unten, um die Wärmepumpe auf ihre letzte Fahhrt in den Heizraum zu begleiten. Dort wo sie ihre Tage beim freudigen Herauspumpen der Wärme aus der tiefen Erde im Winter, um Wärme oben im Haus für uns zu spenden, wie auch füe den Gummibaum und manche anderen tropischen Pflanze, die sich in der schwachen Dezember Sonne so gut wie mö baden sollten dort, wo hinter den sieben 2,2 X 2m French doors und den 7 großen 2 X 2 m ersten OG Fenstern viele Pflanzen stehen und gedeihen sollen.

Und in der fürchterlichen Hitze des Sommers kann die Wärmepumpe die sschwelßtreibende Wärme in die tiefe Erde pumpen. So gibt es dann dort unten mehr Wärme, die wieder im Winter herauf gepumpt werden kann.

Eine weitere Summe wurde Endlich am 20. August gutgeschrieben und wurde hauptsächlich verwendet, um endlich Roman und Jürgen für ihre Arbeit in Juli bzw. in Mai zu bezahlen, während der Rest drauf ging, Fittings für das Heizungssystems und ein Satellitenantenne zu kaufen.
So konnte ich mich dran machen, die Beiden Batterien von 6 Wärmekollektorrohren in der Schacht vor der Südkellermauer mit den beiden Rohren zu verbinden, welche durch die Mauer des Heizraums geführt wurden. Nach Einsatz von zwo weiteren T Fittings mit blinden Endungen, falls ich entdecke, dass zusätiochel Wärmekollektorrrkreise notwendig sind, um genug Wärme aus der Erde zu ziehen. (Sicherlich ist mir nicht danach, 2 m tiefe Graben dafür auszubütteln, aber die 14 kW Wärmepumpe anstatt nur 8 kW kostet nur ein paar hundert Euros mehr, und die 7 kW Wärmebedarf für das Haus inkludierte nicht die Wärme für die Keller- und 2. OG Heizung oder für die Beheizung einer eingeschossenen Terrasse.) Daher war ein Plan B hier notwendig, falls mehr Wärmekollektorkapazität notwendig ist.

In der Schacht zum Wärmekollektorsystem müsthen die Rohre noch isoliert werden von der Kellermauer bis wo sie in die Erde verschwinden in einer Tiefeh von fast 3 m. Aber bis das Wärmekollektorsystem richtig funktioniert k&oumL;nnte der freie ugangg zu den ganzen Rohren notwendig sein.

Kapital XLVII. Die Wärmeverteilung.

Dann kam die Verbindung der beiden Goupen von vier Austreilungs- und Rückführungsrohren zu und von jedem der vier Etagen und ein weiteres Rohrpaar zu and von der Terrasse/Gewächshaus , wo die Vergrößerung von 20 mm auf ein 1" Rohr verbunden werden.

Ende September kam die nächste Gutschrift, womit die beiden Wasserpumpen für den Betrieb des Wärmekollektorrohrsystems und des Fußbodenheizungssystems gekauft wurden und sie mit der Wärmepumpe wurden.

Bei der Isolierung des Bodens der Heizungsraum vor der Verfliesung in Mai hatte ich die Rohrlupe unter dem Kellergang zum Kühlraum unter der Kellertreppe verlängert zum Eintritt der Wärmekollektor Rohre fü die spätere Verbindung mit diesen beiden Rohren, wo sie im Bild durch die Mauer geführt werden und zuh 1" Rohr zur Pumpe für des Kollektorsystems und Rücklaufeinlaß an der Wärmepumpe.

Here too the need für some insulation is obvious, or the utility room will get warm, while the house cools to a temperature that only a polar bear likes.

Another sum was credited sthe sewcond week of October and was enough to cover the two water pumps and whatever electrical equipment is needed to power and control the system.

Bis dahin müsste ich mich mit der Betonierung der Restes der Einfahrt auf der Nordseite des Hauses, um dort einen zweiten Parkplatz zu haben.

Kapital XLVIII. Das Heimnetzwerk.

Im Frühling 2023 habe ich jeweils 2 Netzwerkkabel vom mittleren EG Zimmer zu jedem der 11 anderen Raumen in Haus gelegt. Im August wurden 16 Netzstecker an die Kabelenden montiert undt in einen Netzswitch eingesteck, das im Februar dafür gekauft worden war.

Das Netzkabel vom der Stromstation im Gartenhaus wurde 3 Jahre vorher bis zur künftigen Kellermauer verlegt und im Dez. 2021 in ein Rohr von dort zu meinem "office-to-be" im mittlerem EG Raum vor dem Betoguß für den EG Boden wurde Jan. 2022 gegossen.

Im folgenden August nearly half of terminals and plugs needed complete the whole network system were finished.

Kapital XLIX. Der Badezimmerschrank.

Im 2020 hatte ich bereits zwei Badezimmerschhränke, zwei Durchlauferhitzer gekauft. Die zuletztgenannten wurden ziemlich rasch im Keller gefunden, aber die vorgenannten verschwanden unter den vielen Umzugskartons anderer Hausehaltsgüter und Büchern. Trotzdem als mehr und mehr Möbel den Weg zurück in die zivilisierten Welt fand, wurden auch sie gefounden und heraufgebracht, montiert und die Drähte#s für das LED Licht angeschlossen, und alles mit indirektem Licht angeleuchtet. Die beiden Seitenspiegeltüren, die gestellt werden können, um die Rückseite Ihres Köpfes zu sehen, ließen mich wissen, dass die R¨ckseite meines Kopfes etwas kahler in den letzten beiden Jahren geworden war, seitdem ich es zuletzt gesehen hatte.

Sonst verlieh der Schrank dem Badezimmer ein ziemlich prächtige Verbesserung.

Der Waschtisch brhchte ich mit von dem in 2012 angemieteten Büro, das ich für Wohnzwecke umgebaut hatte.

Der zweite Badezimmerschrank wie diese wird im Badezimmer über dieser installiert werden, aber dort wird ein Glaswaschtisch mit opalreflektierender Unterseite in einer Platte mit einem dunkelen Eichenmuster installiert werden. Die gleichen beige Malta gemustertten Wandfliesen werden dort verlegt, aber die Badewanne mit der gleichen beigeb Farbe ist 10 cm kurzer als hier.

Kapital L. Der Winter 2023/24 steht kurz bevor.

Die Bezahlung für die Wärmepumpe in Juni brachte Ebbe in die Finanzen für den Rest des Sommers. Daher konzentierte ich mich darauf, Möbel vom letzten Kellerraum heraufzubringen, wo die Bodenheizung und Isolierung noch verlegt werden musste. Die Möbel wurden abgestaubt, aufgearbeitet und wo nötig für die neuen Rä,ume adaptiert. Dann musste die Bodenheizung in zwei der Zimmer im zweiten OG verlegt und einbetoniert werden, was in der letzten Septemberwoche gemacht wurde.

Oktober bracht das Geld für die beiden Wasserpumpen und andere Fittings für die Wärmekollektor- und Bodenheizungssysteme.

Bis zum 15. Oktober wurden die letzten Verbindung im Heizraum gemacht, und der Kellerraum as geleert für die Bodenheizungsverlegung in dem letzten von 10 Rämen und 6 Badezimmern utility room Treppenhausbereichen, die zu beheizen waren. Das einzige, was noch nach Verlegung der Heizung in diesem Kellerraum zu machen war, war der Luftdruckttest für Luftdichtigkeit, die Stromversorgung und die elektronischen Kontrolen, wobei letzteres nur für Control Freaks notwendig war, weil dihe Wärmepumpe has a mind of its own, zumindest nach der dürftig ins Englische und Deutsche übersetzte Betriebsanleitungen.

Übrigens, zeigt das Bild keine Schlangengrube. Hier wurde der Heizraum diagonal vom oberen Türrahmen aufgenommen, und um 90° in Uhrzeigerrichtung gedreht, ist aufwärts nach links, abwärts nach rechts, w%auml;hrend nach Osten nach Unten ist und nach Westen nach Oben ist.

Für diejenigen, die noch nicht seekrank sind: wurde der Deckel der Wärmepumpe entfernt, um einen guten Blick in die Innereien des schwarzen Ungeheuers zu bekommen. Der Kompressor des schwarzen Ungeheuers ist knapp außer Sichtweite oben rechts. Der Wärmeautauscher ist das spiralformige Doppelrohr, das man bis zu den Bolzen unten durchsehen kann, die die Stutze dadrunt halten. Der Einlaß vom Wärmekollektorsystem ist auf Rückseite des HP-Rhäses unten im Bils zu sehen, und sein Auslaß darüber auf der R%uuml;chseite, Der Einlaß vom Bodenheizungssystem und der Autlaß sind darübr im Bild aber vom Austauschspirale für das Heizungswasser über der Kollektorautauschspirale, während die beiden schwarzen Rohre mit blauen Köpfen, welche aus der Kellermauer von der Schacht draußen, wo sie verbunden wurden mit den beiden Batterien von jeweils 6 Rohren aus der Tiefe unter von 3 bis 4.5 m, wo die Temperatur Mitte Oktober noch 13° C trotz der kälter Nachttemperaturen betrug.

Das mag für Bequemlichkeit von manchen kalt sein, aber die Wärmepumpe wurde konzipiert, genug Wärme aus weitaus kälterem Boden zu entziehen, um einen Warmwasserkessel bis 85° C zu erhitzen. Ich musste nur meine Fußböde über 22° C halten.

Es gibt 5 Paaren von 20 mm weißen Rohren, welche links in den Heizraum eingeleitet werden und in einer Serien von zwei Vergrößerungen bis 1" Fittings für Nachfüllung, Temperaturmessung und Luftablaß vor der Vebindung mit der Wasserpumpe, dem weißen Expansionstank und schließlich Wärmepumpe.

Erst als alles richtig funktionierte und nicht mehr tropfte konnten diese Verbindungen isoliert werden.

Der Anfang dieser Isolierung kann zwischen den beiden weißen Rohren unten links im Bild gesehen werden, welche aus dem Boden kommen. Sie sind mit dem Wärmekollektorsystem verbunden, weil sie unter der Kellerboenisolierung und unter dem Kellergang zum Kühlraum gegenüber dem Heizungsraum führen. Dort sollten sie den Raum unter 8° C kühlen, aber dazu muss die normale Tür noch innen isosliert werden wie 20 mm Styroporisolierung an den Wänden und Decke, um die derzeitige 13° C oder Unterschied von 5° im Vergleich mit den anderen Kellerräumen zu erzielen.

Kapital LI. Zwei Monaten in den Winter geraten zeigt, was eine Wärmepumpe machen kann

Nachdem alle Rohre und Wasserpumpen für die Fußbodenheizung und Wärmekollektorsysteme installiert und mit der Wärmepumpe in der letzten Oktoberwoche verbunden waren erwiesen sich undichte stellen Stellen in der Bodenheizung, welche nicht beim Luftdrucktest. Diese aufzuspürren und beseitigen, nahm drei Wochen in Anspruch. Am 14. November konnten beide Systeme gefüllt ud die Pumpen eingeschaltet werden. Das Wasser musste eine Tag zirculiert werden, die Luft herauszulassen und das Wasserumsatzvolumen auf 1,0 bzw. 1,2 kubikmeter pro Sunde zu bringen. Dann wurde die Wärmepumpe angsteckt und diagnostiziert Error 1 auf dem Monitor, also nach Konsultierung der Betriebanleitung, konnte ich in Erfahrung bringen, dass die 5 Drä:hte der 380 V 3 Phasenverkabelung in der umgekehrten Reihenfolge gepolt waren, dass also zwei der Phasenkabel nur vertaucht werden mussten. Nach dieser Änderung beschwerte sich der Monitor nur, dass der nicht existente Warmwasserkessel nicht gefüllt war. Die HP brauchte ca. eine Minute um die Daten von ihren Sensoren auszuwerten und entscheiden, den Kompressor einzuschalten, danach fiel die Temperatur des Wassers, das in das Wärmekollektorsystem all mählich von 15° C auf 0° C, während das Thermometer für das Wasser, das in das Bodenheizungssystem einfließ allm%auml;hlich von 18° C auf 45° C stieg. Am nächsten Morgen waren die drei oberen Etagen ein komfortables 20° bis 22° C, obwohl es übernacht drausßen unter 8° C gefallen war. Unser www.discovergy.com Stromzählerauslesung zeigte, das die HP etwa 800 W jeder der drei Stromphasen verbraucht hatte.

Weil der empfohlene Pumpenleistung für das Wärmekollektorsystem 1,9 kubikmeter pro Stunde war und 2,4 kubikmeter pro Stunde für die Bodenheizung, musste eine stärkere Pumpe für die Bodenheizung gekauft werden und die Pumpe für die Bodenheizung stattdessen für das Wärmekollektorsystem benutzt werden und andere Maßhmen getroffen werden, um die Leistung Heizungssystem zu steigern. Nach einen weiteren Monat war es auf 1.8 m3/h im Wäkollektorsystem, wo das Wasser in den Boden mit + 5° C gepumpt wurde und zur¨ckkam mit über 10° C kam, während der durchfluß in die Fußbodenheizung auf 1.5 m3 gestiegen war.

Nach der Wiederinbetribnahme der HP, stellte sich heraus, dass Luft in den EG und 1. OG Heizungskreise den Durchflu&ß blockiert, und dass di Installierung automatisch Luftablasser im Keller und 2. OG nicht genug war. Danach erfuhr ich, dass es in der Branche übnlich war, dies Etagen individuell mit Wasser zu füllen. Aber durch Lockerung von Fittings auf diesen beiden Etagen ist die luft allmählich entwichen, aber es dauerte 3 Wochen bis die Wärme an den Etagenverteilungstellen deutlich feststellbar war.

Die Temperatursensor für die Bodenheizung wurde unter der Rohrinsolierung vor der Wasserpumpe eingesteckt, und die HP konfiguriert bis 39° C zu Heizen. Aber das Thermometer in der Fitting nach der Wasserpumpe zeigt 55° C an, wenn sich die HP abschaltet nach einer ca. 6 minutigen Aufwärmeung. Wenn die Sensormeldung auf 33° C nach ca. 20 Minuten f&aum;llt, beginnt die nächste Aufwärmungsphase. Verbesserung der Genauigkeit kommt im Laufe Umstellungen im kommendem Sommer, aber die Kontrolle ist gut genug, um warm durch den Winter zu kommen. Dies bringt von 48 bis 60 Aufwärmungszyklen pro Tag (je nach Außentemperatur) und eine Stromverbrauch 0,3 kWh pro Aufwärmung. Das Verhältnis der Wärmleistung zum Stromverbrauch ist ca. 4.4, also bringt die in die Bodenheizung gelangende Wärme auf ca. 64 kWh bis 80 kWh pro Tag bei 14 kWh bis 18 kWh Stromverbrauch. Unser Stromversorger, aWATTar.com delivers, liefert Strom zu Stundensätzen, die derzeit zwischen 0.0003 € und 0.09 € pro kWh variieren plus 0,06 € &Netzbetreibergebühr und andere Umlagen, die ungefähr 0.08 € pro kWh betragen, aber oft viel mehr. Also an einem grauen Tag wenn die PV Anlage nichts produziert, kostet die Wärme von ca. 10 € pro grauen Tag bis so viel wie 50 €.

Das E-Auto lädet sich seine ca. 8 bis 10 kWh nicht von alleine im Winter.

Im weiteren Verlauf des Winters habe ich gewissermaßen entdecken können, was nicht in Betriebsanleitung erklärt wird: dass der Zugang zu den Einstellungen nur während des Anlaufs nach Einschaltung der WP möglich ist. So habe ich die Abschalttemperatur der Wärmepumpe stufenweise auf nominell 26° C herabsetzen müssen, um die E32 Alarme zu stoppen. Effektiv ist das ca. 36° C in der Heizungsleitung. Ich konnte einmal Zugang zu den Settings bekommen und feststellen, dass die Daten mit mit der Thermometer Lesung des Kollektorrohrausgangs von 3° C übereinstimmt. Am Anfang war die Lesung stets 5° C, aber seit Jahresanfang immer 3° C. Der Einlaß vom Kollektorsystem ist jetzt nur 6° C , obwohl das Thermometer in 6,5 m Tiefe 12° C anzeigt. Offensichtlich ist das Wärmeüberleitungsgradient im lehmhaltigen wasserhaltigen Boden um die Rohre zu niedrig, die Wärmeübertragung um die Rohre zu langsam. Gut wäre gewesen Blitzableitersegmente überall entlang der 350 m Rohre umzuwickeln und in alle Richtungen austrecken zu lassen. Ratsam bei der Aufschüttung wäre es auch noch gewesen, noch 3 oder 4 Rohre um den Keller zu legen. Aber Herr Meurer sagte mir erst vor einem halben Jahr, dass die 7 kW Heizbelastung nur für EG und 1. OG kalkuliert wurde. Die Gesamtbelastung fürs Haus muss zwischen 9 und 13 kW sein.

Kapital LII. Photovoltaische Unzulänglichkeit.

Mit 25 oder mehr grauen Tagens pro Monat vom 1st Nov. bis 28. Feb. kann es ziemlich teuer werden und arge Schwankungen im Stromverbrauch im öffentlich Netz verursachen, ganz zu schweigen die ungewollte CO₂ and Feinstaub Ausstoß . Wenn es uns gelingt, zehn millionen Haushalte auf PV Stromproduktion, E-Autos und Wärmepumpen by 2026 zu konvertieren, wird es eine 500 millionen kWh saisonale Schwankung in Stromvebrauch verursachen. Dies erfordert eine zusätzliche gasbetriebene Generatorproduktionskapazität neben den sonstigen Reserven für normale Haushalte. Dafür werden die 8 monatigen Stehzeiten als zusätzliche Umlage in die Stromrechnung der Sommerkunden auftauchen müsen.

Above all there is no way of attaining self sufficiency without micro windpower units or some other cheap additional power source, which a focile fuel powered generator with all the fuel taxes is not.

But three micro wind turbines on masts at least 10 m above street level with a rotor diameter of 1.5 m can produce up to 1 kW of power each and together average about 0.8 kW to 1.5 kW or about 20 to 36 kWh per day, which can compensate the slump in winter PV power production. This would guarantee a regular power surplus and avoid seasonal burdening of the public power grid with gray day consumption up to 30 kWh per day after covering HP, E-car and normal household consumption.

Die notwendige investition für 3 mikro Windkraftanlagen würd etwa 8.000 € kosten, wenn eine Baugenehigung nicht erforderlich in reinen Wohngebieten wäre, Diese Kosten würden bei sonstigen Winterstromkosten bis 1500 € pro Jahr und die zusätzliche Stromeinspeisung bis 1200 € pro Jahr rasch wieder eingespart werden.

Die Notwendigkeit Mikro Windkraftanlagen in einer Höhe von 10 m oder mehr zu montieren, i.e. über den Windturbulenzen von Bäumen und anderen Dächern zur Erzielung energetischer Selbst&aum;ndikeit in Erneuerbarenenergie macht es klar, dass Häuser mit nur einem Erdgeschoß erfordern wesentlich teuerer Masten, welch etwas unansehnlich in der Landschaft wirken würden, i.e. sie wurden nicht für dieses Jahrtausend gebaut, sondern für die letzte, und dies obwohl die Notwendigkeit für erneuerbare Energie zur Verhinderung der Klimaveränderung bereits vor 30 Jahren propagiert wurde. Das Baurecht hätte schon damals geändert weerden müssen und nicht erst irgendwqann in der Zukunft. Baufirmen, Architekten und Bauherren verschwenden schon lange Geld für Gebäude, die ungeeignet für PV, MikrWKAs und WPs sind, weil die Baubestimmungen keine geeignet Bauweise für erenuerbare Energie vorgeschrieben haben. eine relativ steiles Dach von 40° bis 50° ist das Beste für die Wintersonne, und zumindest ein 3 geschoßiges Haue ist hoch genug, um mit einem relativ kurzen und billigem Masten für eine Mikro WKA in der nötigen Höhe aufzustellen.

Kapital LIII. Leistung der Wärmepumpe.

Füe eine erste Schätzung der Leistung der WP anhand des Verbrauchsverlaufes des 27. Januar, 2024 müssen zuerst die anderen Verbrauchsarten wegdenken:
Das Kabel der E-Autoladung war auf Phase 2 und die Ladezeit zwischen 0:10 h und 05:30 h eingestellt, was die grüne Linie in der Grafik bis zu 2,1 kW höher während der Ladephasen machte, grob geschätzt 5 kWh.
Ab 10 h wurde der Computer auf Phase 3 eingeschaltet, was die blaue Linie um 200 W danach erhöhte über die ganze Breite bis 18 h. Danach ebenfalls auf Phase 3 ein Elektroheizventilator stets mit 1000 W. Die Küchengeräte sind ebenfalls auf Phase 2 um etwa 10, 13 und 18:30 Uhr erkennbar.
Vermutlich ein Wechselrichter verursacht periodische Verbrauchsspitzen auf Phase 1 von 1800 W um etwa 0:30, 3:30, 6:50, 10:00,, 13:40, 17:40, 21:15.
Die sonstigen Verbrauchsspitzen von jeweils um 800 W auf alle drei Phasen sind von der WP.
Um letztere genauer zu schätzen, wurde die Grafik auf die Breite aller drei Monitoren mit dann halbstündlichen Zeitangabe gestrekt, um Abständen und Verbrauchsspitzen in mm zu messen und die zeitlichen Abständen und Dauer des Verbrauchs zu messen.
Es gibt ca. 62 solche Heizphasen pro Tag jeweils mit einem Verbrauch von 240 W oder 14,9 kWh pro Tag. Bei der Außentzemperatur mit ca. 1° C Tief und 8° C hoch konnte das Haus bei einer Innentemperatur von 19,5° bis 22° C mit durchschnittlich 0,621 kW/h gehalten werden. Das Verhältnis zwischen Wärmeabgabe in das Heizungssystem und verbrauchtem Strom soll 4,4 sein, was zur Schätzung eines Wärmverlusts nach Außen um 2,73 kWh pro Stunde führt. Bei einer 10° kälteren Außentemperatur käme man natürlich zu einem höheren Verlust nach einer zeitlichen Gradientenanpassung über jeweils ca. einen Tag bei allen Schwankungen. Dies entspricht in etwa den vom Energieberater kalkuliertn Verbrauch.

Kapitel LIV. Die hintere Abstellfläche.

In März 2024 wurden die Rasengittersteine von der EinfahrtverLängerung im hinteren Garten abgetragen, und eine Ladung schwarzer Erde wurde in meinem Anhänger beim Nachbarn am Ende unserer Straße eingefüllt und herübegezogen, um die letzten Löcher im vorderen Garten zu füllen und diese Abstellfläche aufzufüllen und auszuebnen. Dann wurden die Rasengittersteine wieder ausgelegt und die anderen Rasengittersteine am hinteren Ende der Südterrasse herübergetragen, um die Abstellfläche zu verlängen.

Parallel zu dieser Arbeit wurden die Betonpflastersteine von der Südterrasse aufgerissen und aufgestappelt in der SW Ecke des Grundstücks, sowie 12 quadratmeter neuer Pflastersteine gekauf hertransportiert und am Ende der Einfahrt aufgestappelt für spätere Auslegung der Südterrasse nach dem nächsten Hauptprojekt. Dies mag nicht wie eine besonders schwere Arbeit aussehen, aber insgesamt mussten ca. 20 tonnen Material mussten händisch bewegt, geschaufelt und/oder mit der Schubkarre gefahren werden.

Kapitel LV. Die Vergrößerung des Wärmekollektorrohrsystems.

Wie oben erklärt, ergab eine Analyse der Wärmepumpenaktivität, dass sich das Wasser durch die Wärmekollektorrohre zu schnell für Erhöhung seiner Temperatur annähernd so viel wie die Temperatur der Erde in 3 bis 4.5 m Tiefe zu ermöglichen. Also war es notwendig mehr Rohrkreise als die 6 die bereits von der Wasserpumpe für das Wärmekollektorrohrsystem bedient wurden. Die dafür verfügbare Fläche ist nur die 40 bis 50 Quadratmeter der Südterrasse. Also heißt das, dass es drei relativ kurze und seicht gelegte Kreise in einer Tiefe von nur 60 cm mit Längen von 15 bis 30 meter geschaft werden musste.

Diese sind viel kurzer Kreise als die anderen und der Boden würde normalerweise viel kälter im Winter sein.

Aber ein Physiker kennt, wie man Effizienz im knappen Raum verbessert. Eine 6 cm starke Isolierschicht aus befahrbarer Styrodurinsolierung unter den Pflastersteinen verhindert den Wärmeverlust nach oben, also muss die zu absorbierende Wärme von den neuen Rohren aus dem tieferen Boden kommen. Blitzableiter Reste sind aus Aluminium und der drittbeste Konduktor vom elektrischem Strom und WÄRME, der den Physikern bekannt ist. Aber Aluminium korrodiert in der Erde mit berü,chtigter Schnewlligkeit, es sei denn, dass es mit einem Lack beschichtet wird, der Zinkpulver enthält. Also wenn diese Reste damit gesprüht werden und um die Plastikrohre gewickelt werden und deren Ende in die Erde geschlagen werden, kann die Wärme aus einem großem Erdvolumen um die Rohre gezogen werden und das Wärmegradient von der entfernteren Erde verbessert werden und die Erde unmittelbar um die Rohre wäk;rmer halten, und die Übertragung der Wärme durch die Rohrwände steigern.

Nächsten Winter werde ich wissen, wieviel wärmer als 6° C das zurücklaufende Wasser aus den Wärmekollektorrohren ist. Meine Schätung ist 8° oder 9° C kombiniert mit einer Reduzierung des Stromverbrauchts, der nötig ist, um das Haus zu beheizen, vielleicht 10 % weniger.
Das Bild zeigt, wo die zwei Rohrverlängerungen aus der Betondecke der Kollektorverbindungskammer geführt werden und jeweils mit zwei T-Fittings versehen wurden, um insgesamt drei neue Kreise zu bilden.

Kapitel LVI. Südterrasse.

Als die 3 neuen Wärmekollektorkreise mit einer gesamtlänge von ca. 75 m unter dem, was eine tiefere Terrasse war, gelegt worden war, nahm ich den Anhänger und holte zwei Kubicmeter Sand und 45 Quadratmeter 6 cm starke schwer belastbare Styrodurisolierung, um eine ca. 30 bis 40 cm Deckung über den Kollektorrohren zu haben und alles noch zu isolieren, damit die Kollektorrohre die Wärme nur vom tieferen wärmeren Grund holen.

Dann rollte weitere 75 m von flexiblen 20 mm Aluplastikrohr in drei Heizungskreise aus daüber und bedeckte das mit 3 cm Sand und legte die Pflastersteine wieder darauf mit weiteren 10 Quadratmeter dazu.

Im Lauf des Mais kaufte ich drei Olivenbäumen, eine Limonenbaum, einen Kiwibaum, 3 weitere Palmenbäume, 4 Rosensträuche, mehrere Tomaten-, Paprika-, Gurken- und Zuchinipflanzen und topfte sie um in gr&oml;ßeren neuen Töpfen.

Bis mitte Juni zur Zeit diese Bildaufnahe ware sie alle gewachsen in zwei grünen Reihen entlang der Südmauer des Hauses und der Garage des Nachbarn.

Kapitel LVII. Bodenfliesen im 2. Oberrgeschoß.

Mit dem Besuch meiner Nichte und ihrer Familie Fü die letzte Aprilwoche angekündigt, brachte mein Sohn's Osterbesuch etwas Hilfe für die Fertigstellung im 2. OG. Ich hatte mit der Bodenverfliesung im Februar begonnen, aber nur etwa 30 % war fertig vor Beginn der Nivelierungarbeit im Gartenbereich und Ergänzung Wärmekollektorrohre.

Oster Montag, auch zufällig Aprilscherztag genannt, sah das größte Raum fertig für die Verfugung und der Mittleren Raum etwa 80 % fertig, aber der Ostraum kaum begonnen, und all the wall tiling to be done in the shower and toilet area. So finishing the top floor was going to take another 10 days or so.

Kapitel LVIII. Westterrasse.

Wie oben gezeigt, wurde in 2022 auf der Westseite des Hauses das Loch auf 5 X 2,5 X 2,5 m für die drei Zisternentanks und viele Verbindungsrohre mit einem Hiltimeisel mühsam erweitert, während darunter ca. 100 m von Wärmekollektorrohre in 2020/21 gelegt worden. Ringsherum um die Tanks und dazwischen und den Rohren wurde Sand eingefüllt, um zu gewährleisten, dass es sich rasch setzen würde und den ergiebigen Regen, der unerwartet früh kam, diese Arbeit bald machen würde. Also von April 2022 bis April 2024 gab es ein ungleiches Setzen, und Sand musste ein paar mal nachgefüllt werden, und die Rohre mal angehoben, um das Regenwasser in die Tanks zu führen. In Dezember 2023 der erste 50 micro mm Wasserfilter im Heizraum wurde verstopft und überlastete die Wasserpumpe, die repariert werden musste. Das bedeutete, das das Regenwasser nicht gut genug vor dem Eintritt in die Zisterne gefiltert wurde, und das sowohl ein besserer Filter vor der Zisterne erforderlich war als auch ein 100 micro mm Filter vor dem 50 micro mm filter nötig war.

Also bestellte ich einen Spezialfilterbecken mit einem vierten eigen Zugangsschacht, mit 300 micro mm Filterkorb wie der lose eingehängte Korb in der Einlaufschacht des mittleren Zisternentank. Nur dieser Korb sitzt fest und dicht in dem Becken und kein Wasser kommt daran vorbei. In Mai setzte diesen Filterschacht (im Bild gesehen mit einen grünen Deckel und einer Wanne darauf) auf der Westseite der beiden Zisternenschachten und legte neue Rohre von den Dachrinnen zum Filterbecken.

In Juni war es Zeit, die Terrasse auf der Westseite des Hauses zu legen, abber die Zisternentanks waren soweit gesunken, dass Betonschachten um die Plastikschachten gebaut werden mussten, um auf das Terrassenniveau zu kommen, was das herausgraben einer 10 cm breiten Grube um die Plastikschachten erforderte. Dies dauerte ca. eine Woche, dann wurde eine Ladung Sand gebracht, eingefüllt, gestampft und 28 more 50 X 50 cm Betonplatten wurden neben den 8 vorhandenen Platten gelegt.

Natürlich, wird sich der Boden weiter etwas ungleich setzen. So the concrete slabs will have taken up again once or twice over the next few years, the ground leveled with sand, and slabs relaid: great for my fitness program.

Kapitel LIX. Südterrasseneinbau.

Kaum hatten die neu eingetopften Pflanzen begonnen, auf der geräumigen Südterasse zu gedeihen, als es Zeit war, das ganze Holz aus dem riesigen Holzhaufen auf der Westseite des Hauses auszusortieren, das für die Einschließen der Südterasse eingeplannt war, und den Rest des Holzes in der Näe des Gartenhauses aufzustapeln, damit wir einen besseren Zugang zu den Bromberren und Himberren zwischen dem Holzhaufen und den 10 provisorisch montierten PhotovoltaikModulen hatten.

Mit diesem ganzen Holz nach der ersten Juliwoche auf die Südterrasse zur Weiterverarbeitung verlegt, war sie nicht mehr gerämig, sondern eigentlich ziemlich beengt: das Leitmotif der Symphonie des Hausbaus.

In 2019/20 wurde ein Betonfundament entlang der Nord-, West- und Südgrenzen des Grundstücks mit Stahlstützen für die Mauerstützen der Garage auf der Nordseite und die Terrasseeinschließung auf der Südseite gelegt. Also begann die Arbeit hier mit den vertikalen Stützen und der angeleimten und angeschraubten Holzlatten, um die Rahmenfläche zur Anschraubung der hohlen lichtdurchlässigen Plastikpanelen zu schaffen. Diese Arbeit ging rasch voran, und nach einer Woche standen 17 Mauerstützen an der Südgrenze, und 13 weitere waren für die Nordgrenze vorbereitet.

Kapitel LX. Einschließ der Garage bzw. Einfahrt.

Auch hier standen bald die vertikalen Mauerstützen.

Send the author an email!

Mein Energieblog . . . Meine urdemokratische Abstammung, in zwei von unzähligen Beispielen: Vater und Mutter Advertising calculate mortgage payment
